Das GA-Lastenheft: Was wirklich drinstehen muss
Welche Vorgaben sind im Lastenheft unerlässlich, und was führt ohne sie zu Problemen?

Das Lastenheft ist das wichtigste Dokument im gesamten Lebenszyklus einer Gebäudeautomation (GA), und zugleich dasjenige, das in der Praxis am häufigsten unterschätzt wird. Es steht an der Schnittstelle zwischen Planung und Ausführung und übersetzt die Anforderungen des Bauherrn in eine Form, die ein ausführendes Unternehmen kalkulieren, umsetzen und am Ende nachweisbar erfüllen kann. Ist dieses Dokument vollständig und präzise, läuft das Projekt geordnet. Ist es lückenhaft, widersprüchlich oder nicht umsetzbar, sind Mehrkosten, Streit und eine schwache Anlage fast vorprogrammiert.
Dieser Artikel richtet sich an HLK-Planer, Generalplaner, Bauherren sowie an General- und Totalunternehmer. Er beschreibt aus der Perspektive derer, die ein Lastenheft erstellen, welche Inhalte darin unerlässlich sind, welche am häufigsten vergessen werden, wer das Dokument erstellt und prüft und welche Konsequenzen ein lückenhaftes Lastenheft nach sich zieht. Er hat bewusst Checklisten-Charakter und soll als praktische Arbeitsgrundlage dienen.
Was ein Lastenheft ist, und was es nicht ist
Bevor es um die Inhalte geht, lohnt sich eine klare Abgrenzung. Das Lastenheft beschreibt die Gesamtheit der Anforderungen an die Anlage aus Sicht des Auftraggebers. Es beantwortet die Frage: Was soll die Anlage leisten? Es formuliert Ziele, Funktionen und Rahmenbedingungen, ohne bereits jede technische Lösung vorzugeben.
Davon zu unterscheiden ist das Pflichtenheft, das der Auftragnehmer als Antwort erstellt. Es beschreibt, wie die im Lastenheft geforderten Leistungen konkret umgesetzt werden. Ein häufiger Fehler besteht darin, beide Ebenen zu vermischen, entweder indem das Lastenheft bereits Detaillösungen vorschreibt, die den Wettbewerb einschränken, oder indem es umgekehrt so vage bleibt, dass es keine belastbare Grundlage für ein Angebot bietet.
Ein gutes Lastenheft hält die Balance: Es ist präzise genug, um Funktionen, Qualität und Schnittstellen eindeutig festzulegen, und offen genug, um den Anbietern Raum für wirtschaftliche und technisch saubere Lösungen zu lassen. Diese Balance ist die eigentliche Kunst beim Erstellen des Dokuments.

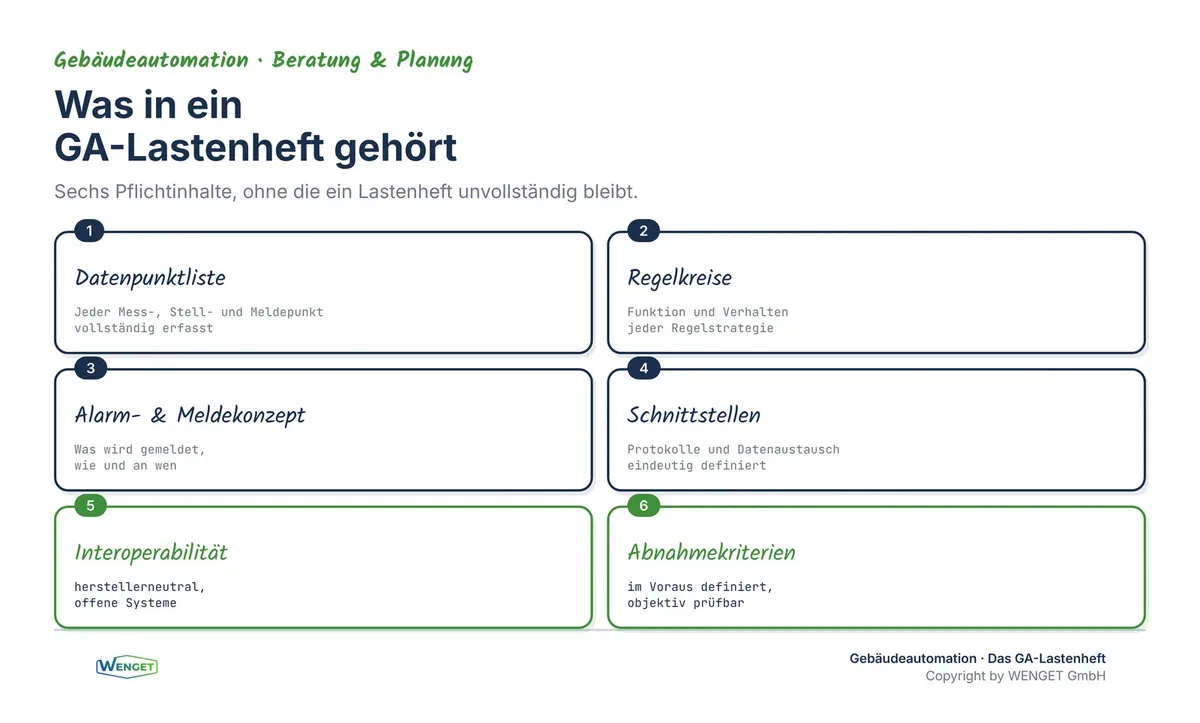

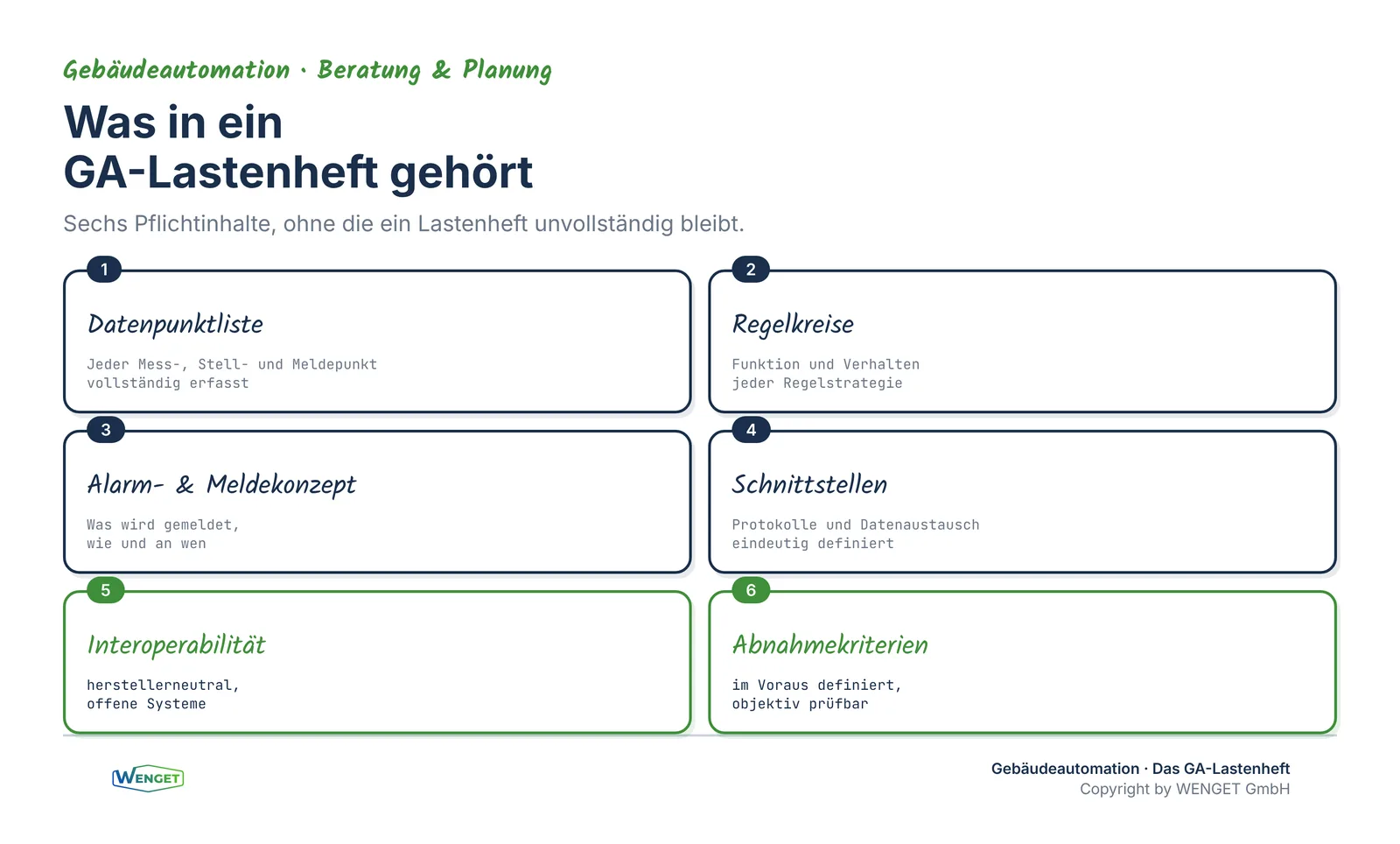

Die Pflichtinhalte eines vollständigen GA-Lastenhefts
Ein vollständiges Lastenheft ruht auf mehreren inhaltlichen Säulen. Fehlt eine davon, entsteht eine Lücke, die später in der Ausführung oder im Betrieb sichtbar wird, dann aber teurer zu schliessen ist.
Die Datenpunktliste
Die Datenpunktliste ist das Herzstück des Lastenhefts. Sie legt fest, welche Grössen die Anlage erfassen, anzeigen, speichern und steuern soll. Jeder Mess-, Steuer- und Regelpunkt wird mit seiner Funktion, seiner Einheit und seinem Zweck beschrieben. Die Datenpunktliste bestimmt damit den Umfang und die Tiefe der gesamten Automation. Ist sie zu knapp, bleibt die Anlage blind für Zustände, die man später regeln oder auswerten möchte. Eine sorgfältig erstellte Datenpunktliste ist deshalb die beste Investition in die spätere Betriebs- und Optimierungsfähigkeit.
Regelkreis- und Funktionsbeschreibungen
Während die Datenpunktliste beschreibt, was erfasst wird, legen die Regelkreis- und Funktionsbeschreibungen fest, wie sich die Anlage verhalten soll. Sie beschreiben die Logik hinter jedem Regelkreis: nach welchen Kriterien geheizt, gekühlt und gelüftet wird, wie Betriebsarten wechseln, wie die Anlage auf Randbedingungen wie Aussentemperatur, Belegung oder Zeitprogramme reagiert. Diese Beschreibungen sind das Drehbuch der Anlage. Ohne sie bleibt der Ausführung ein grosser Interpretationsspielraum, und das Ergebnis hängt vom Zufall ab, nicht von der Absicht des Planers.
Das Alarm- und Meldekonzept
Ein oft zu knapp behandelter, aber betrieblich entscheidender Inhalt ist das Alarm- und Meldekonzept. Es legt fest, welche Ereignisse eine Meldung auslösen, wie diese Meldungen priorisiert werden und wie sie an das Betriebspersonal gelangen. Ein durchdachtes Meldekonzept unterscheidet zwischen kritischen Störungen und blossen Hinweisen und verhindert damit die zwei häufigsten Fehlbilder: eine Anlage, die mit Fehlalarmen überschwemmt, und eine Anlage, die im Ernstfall schweigt. Das Lastenheft sollte die Grundsätze dieses Konzepts klar vorgeben.
Schnittstellendefinitionen
Eine moderne GA steht selten allein. Sie kommuniziert mit Einzelgewerken, mit übergeordneten Managementsystemen und häufig mit Fremdanlagen. Das Lastenheft muss festlegen, welche Schnittstellen bestehen, welche Daten über sie ausgetauscht werden und welche Protokolle dabei zum Einsatz kommen. Unklare Schnittstellendefinitionen sind eine der häufigsten Ursachen für spätere Integrationsprobleme, bei denen sich am Ende niemand zuständig fühlt. Wer die Schnittstellen von Anfang an sauber beschreibt, verhindert genau diese Grauzonen.
Interoperabilität und Herstellerneutralität
Eng mit den Schnittstellen verbunden ist die Vorgabe zur Interoperabilität. Das Lastenheft sollte fordern, dass die Anlage auf offenen, herstellerneutralen Standards aufbaut, damit der Bauherr nicht dauerhaft an einen einzigen Anbieter gebunden ist. Dazu gehören die Vorgabe offener Kommunikationsprotokolle, klare Anforderungen an die Dokumentation der Kommunikationsobjekte und das Recht des Betreibers, die Anlage später durch Dritte erweitern zu lassen. Diese Vorgabe entscheidet darüber, ob der Bauherr langfristig handlungsfähig bleibt oder in eine Abhängigkeit gerät.
Abnahmekriterien
Der letzte, oft sträflich vernachlässigte Pflichtinhalt sind die Abnahmekriterien. Das Lastenheft muss bereits vor der Ausführung festlegen, wie am Ende geprüft wird, ob die geforderten Leistungen erbracht wurden. Objektive, im Voraus definierte Abnahmekriterien verwandeln die Abnahme von einer Vertrauensfrage in eine überprüfbare Tatsache. Wer die Prüfkriterien erst am Ende des Projekts festlegt, hat die wichtigste Kontrolle bereits aus der Hand gegeben.

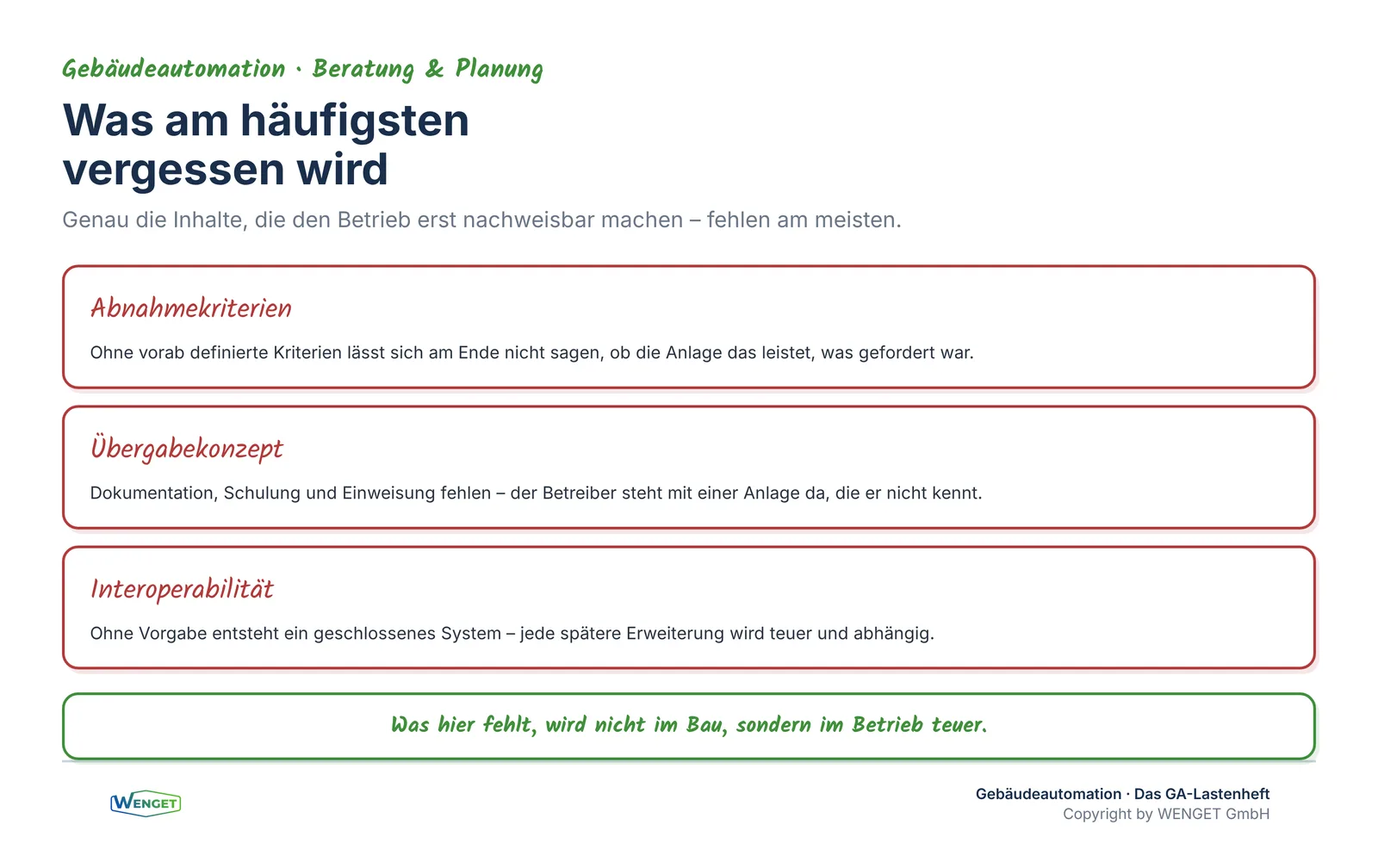

Welche Inhalte am häufigsten vergessen werden
In der Praxis fehlen immer wieder dieselben Inhalte, nicht, weil sie unbekannt wären, sondern weil sie unbequem oder aufwendig zu formulieren sind.
An erster Stelle stehen die Abnahmekriterien. Viele Lastenhefte beschreiben ausführlich, was gebaut werden soll, schweigen aber darüber, wie der Erfolg gemessen wird. Ohne diese Kriterien wird die Abnahme zur Formalität.
An zweiter Stelle steht das Betriebs- und Übergabekonzept. Das Lastenheft sollte festlegen, welche Dokumentation, welche Schulung und welche Datenstände am Ende zu übergeben sind. Fehlt dies, übernimmt der Betreiber eine Anlage, die er nicht durchdringt.
An dritter Stelle stehen die Interoperabilitätsvorgaben. Wird die Forderung nach offenen Standards vergessen, entsteht schleichend eine Herstellerbindung, die später teuer wird.
Schliesslich fehlen häufig klare Vorgaben zum Trending und zur Datenaufzeichnung. Ohne die Pflicht, Betriebsdaten strukturiert aufzuzeichnen, fehlt später die Grundlage für jede Betriebsoptimierung.

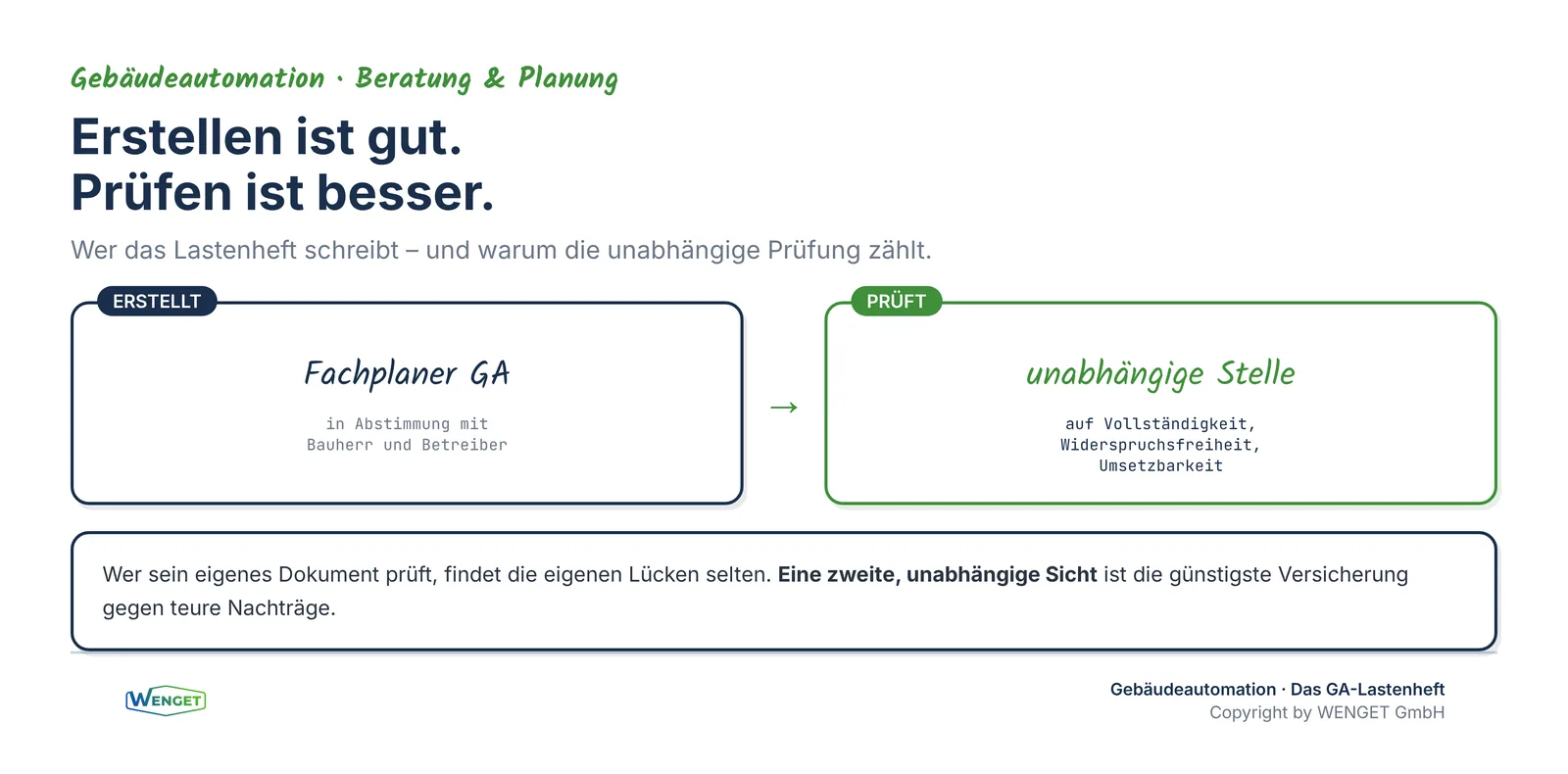

Wer erstellt das Lastenheft, und wer prüft es?
Die Verantwortung für das Lastenheft liegt grundsätzlich auf der Seite des Bauherrn beziehungsweise seiner Planer. In der Regel erstellt es der Fachplaner für Gebäudeautomation oder der HLK-Planer in enger Abstimmung mit dem Bauherrn und den übrigen Fachgewerken. Entscheidend ist, dass die GA nicht isoliert geplant wird, sondern im Zusammenspiel mit Heizung, Lüftung, Kälte, Sanitär und Elektro. Nur so entsteht ein Lastenheft, das die Anlage als Ganzes beschreibt und nicht als lose Sammlung von Einzelgewerken.
Ebenso wichtig wie die Erstellung ist die Prüfung. Ein Lastenheft sollte nicht ungeprüft in die Ausschreibung gehen. Idealerweise prüft eine fachkundige, vom Ersteller unabhängige Stelle das Dokument auf Vollständigkeit, Widerspruchsfreiheit und Umsetzbarkeit. Diese Rolle kann ein spezialisierter GA-Fachplaner, ein Fachkoordinator oder ein erfahrener Betreiber übernehmen. Der Blick von aussen deckt genau jene Lücken auf, die dem Ersteller aufgrund seiner Nähe zum Projekt entgehen.
Gerade bei komplexen Projekten lohnt es sich, den Bauherrn selbst aktiv einzubinden. Er kennt die spätere Nutzung und die betrieblichen Anforderungen am besten und kann prüfen, ob das Lastenheft seine tatsächlichen Bedürfnisse abbildet.
Die Konsequenzen eines lückenhaften Lastenhefts
Ein lückenhaftes Lastenheft rächt sich in jeder Phase des Projekts. In der Ausschreibung führt es dazu, dass Anbieter unterschiedliche Annahmen treffen. Die eingehenden Angebote werden dadurch unvergleichbar, und der Bauherr vergleicht Äpfel mit Birnen. Häufig gewinnt das günstigste Angebot, das aber nur deshalb günstig ist, weil es die im Lastenheft nicht geforderten Leistungen einfach weggelassen hat.
In der Ausführung führt jede Unklarheit zu Nachträgen. Was im Lastenheft nicht eindeutig gefordert war, wird zur kostenpflichtigen Zusatzleistung. Die anfänglich günstige Vergabe wird über Nachträge teuer, und der Bauherr verliert die Kostenkontrolle.
Im Betrieb schliesslich zeigt sich die eigentliche Folge: eine Anlage, die nicht das leistet, was der Bauherr eigentlich wollte, weil er es nie klar formuliert hat. Fehlende Datenpunkte, unklare Regelstrategien, ein schwaches Meldekonzept und fehlende Nachweise begleiten die Anlage dann über ihre gesamte Lebensdauer. All diese Folgen lassen sich auf denselben Ursprung zurückführen, ein Dokument, das am Anfang zu wenig Aufmerksamkeit erhielt.
Besonders tückisch ist, dass sich diese Mängel erst spät bemerkbar machen. In der Bauphase erscheint alles in Ordnung, weil die Anlage grundsätzlich läuft. Erst wenn der Betrieb über Monate zeigt, dass Behaglichkeit, Energieverbrauch oder Störungsmeldungen nicht den Erwartungen entsprechen, wird die Ursache sichtbar, und dann ist eine nachträgliche Korrektur um ein Vielfaches teurer als eine saubere Vorgabe im Lastenheft gewesen wäre. Der günstig eingekaufte Vorteil verkehrt sich über die Lebensdauer regelmässig in einen deutlichen Mehraufwand.

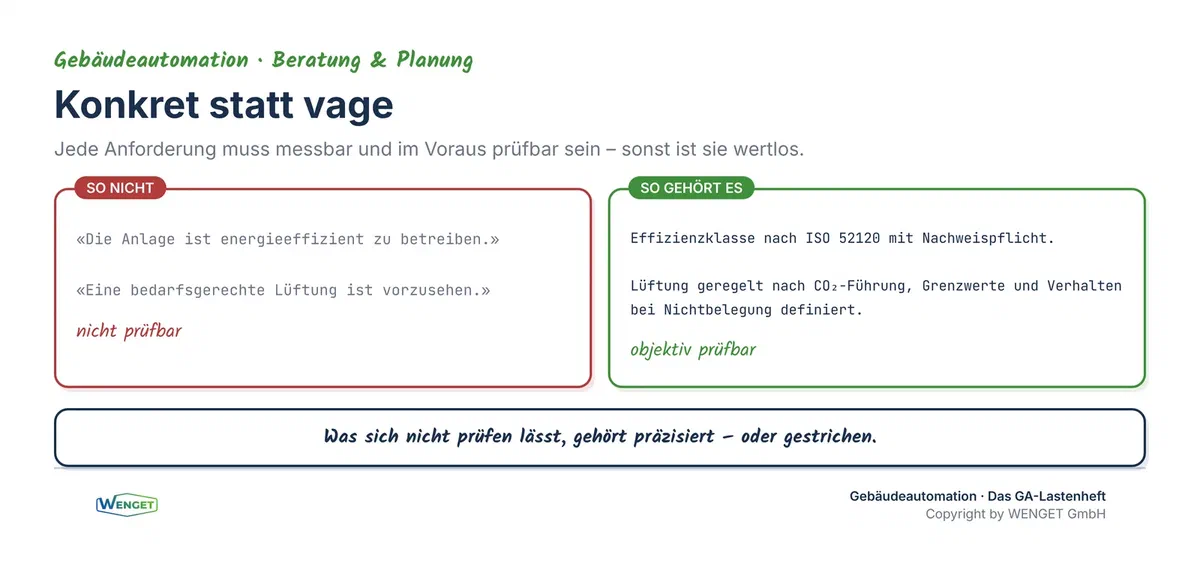

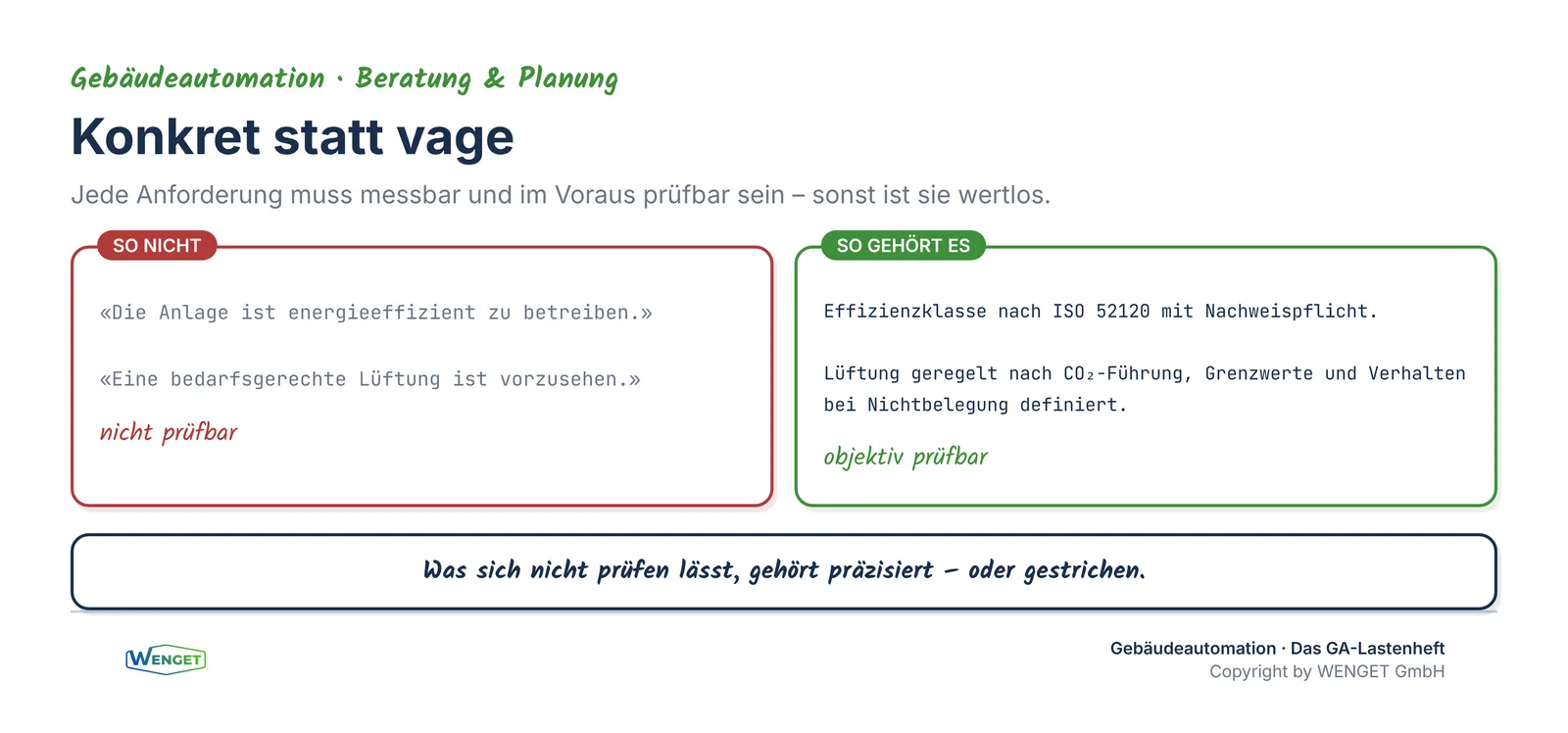

Wie konkret muss ein Lastenheft formuliert sein?
Die häufigste Schwierigkeit beim Erstellen liegt im richtigen Detaillierungsgrad. Formulierungen wie «die Anlage ist energieeffizient zu betreiben» oder «eine bedarfsgerechte Lüftung ist vorzusehen» klingen sinnvoll, sind aber wertlos, weil sie nicht überprüfbar sind. Zwei Anbieter können sie völlig unterschiedlich auslegen, und im Streitfall lässt sich nichts durchsetzen.
Eine tragfähige Anforderung ist dagegen konkret, messbar und prüfbar. Statt «bedarfsgerechte Lüftung» gehört in das Lastenheft, nach welcher Führungsgrösse die Lüftung geregelt wird, welche Grenzwerte gelten und wie das Verhalten bei Nichtbelegung aussieht. Statt «energieeffizient» gehört die geforderte Effizienzklasse nach ISO 52120 in das Dokument, verbunden mit der Pflicht, die dazu nötigen Funktionen umzusetzen und nachzuweisen.
Die Faustregel lautet: Jede Anforderung sollte so formuliert sein, dass sich am Ende objektiv feststellen lässt, ob sie erfüllt wurde. Was sich nicht prüfen lässt, gehört entweder präzisiert oder gestrichen. Zugleich gilt: Das Lastenheft schreibt das Ziel und die Funktion vor, nicht das Fabrikat. Der Weg zur Lösung bleibt Sache des Anbieters, solange er die geforderten, offen beschriebenen Eigenschaften erfüllt.
Sechs Grundsätze für ein tragfähiges Lastenheft
Wer ein Lastenheft erstellt oder prüft, kann sich an einigen einfachen Grundsätzen orientieren, die sich in der Praxis bewährt haben:
- Jede Anforderung ist konkret, messbar und im Voraus prüfbar formuliert.
- Funktion und Ziel werden vorgegeben, nicht das Fabrikat: der Wettbewerb bleibt offen.
- Datenpunktliste und Funktionsbeschreibungen bilden zusammen ein vollständiges Bild.
- Schnittstellen und Interoperabilität sind eindeutig und herstellerneutral beschrieben.
- Abnahmekriterien und Übergabeleistungen sind Teil des Dokuments, nicht ein Anhang.
- Das Dokument ist widerspruchsfrei und wurde von unabhängiger Stelle geprüft.
Diese sechs Grundsätze ersetzen keine fachliche Detailarbeit, aber sie verhindern die gröbsten und teuersten Fehler. Ein Lastenheft, das ihnen genügt, ist eine belastbare Grundlage für Ausschreibung, Ausführung und Betrieb.
Ein Wort zu den Normen
Beim Erstellen eines GA-Lastenhefts muss niemand bei null beginnen. Die SN EN ISO 16484-1 (SIA 386.151) zur Projektplanung und Ausführung sowie die SWKI BA101-01 zu den Leistungen der Fachingenieure für Gebäudeautomation liefern einen bewährten inhaltlichen Rahmen. Für Planung, Ausführung und Betrieb gibt die VDI 3814 detaillierte Hinweise, und für die Beschreibung interoperabler Schnittstellen bietet BACnet International anerkannte Grundlagen. Diese Normen und Regelwerke sind keine bürokratische Pflicht, sondern eine wertvolle Strukturhilfe: Sie liefern Gliederungen, Begriffe und Checklisten, an denen sich ein vollständiges Lastenheft ausrichten kann. Wer sie nutzt, vergisst seltener die unbequemen, aber wichtigen Inhalte.
Querverweise zu unseren Fachserien
Dieser Artikel gehört zu unserem Themenbereich Gebäudeautomation, Beratung & Planung. Wenn Sie das Thema vertiefen möchten, empfehlen wir Ihnen die folgenden Beiträge:
- In unserer Serie «GA verstehen» zeigen wir aus der Perspektive des Prüfers, woran Sie eine wirklich gute GA-Planung erkennen: die ideale Ergänzung zu diesem Artikel, der die Erstellung des Lastenhefts behandelt.
- Im Fachartikel «Was schlechte Gebäudeautomation wirklich kostet» erklären wir, welche Folgekosten entstehen, wenn genau diese Grundlagenarbeit fehlt.
- Ebenfalls in der Serie «GA verstehen» behandeln wir, was gute Gebäudeautomation kostet und ab wann sie sich rechnet.
Fazit
Das GA-Lastenheft ist die Grundlage, auf der die Qualität einer Anlage über ihren gesamten Lebenszyklus entschieden wird. Ein vollständiges Lastenheft umfasst eine sorgfältige Datenpunktliste, klare Regelkreis- und Funktionsbeschreibungen, ein durchdachtes Alarm- und Meldekonzept, eindeutige Schnittstellendefinitionen, Vorgaben zur Interoperabilität und im Voraus definierte Abnahmekriterien. Am häufigsten fehlen die Abnahmekriterien, das Übergabekonzept und die Interoperabilitätsvorgaben, und genau diese Lücken werden im Betrieb teuer. Wer das Lastenheft sorgfältig erstellt, unabhängig prüfen lässt und an bewährten Normen ausrichtet, legt das Fundament für eine Anlage, die tut, was sie soll, und die sich nachweisen lässt.
Sie haben Fragen dazu?
Sie erstellen ein GA-Lastenheft oder möchten ein bestehendes Dokument auf Vollständigkeit und Umsetzbarkeit prüfen lassen? Wir unterstützen Planer, Bauherren und Unternehmer dabei, Lastenhefte zu erstellen, die präzise, herstellerneutral und im Betrieb tragfähig sind. Sprechen Sie mit uns, wir bringen die Erfahrung aus zahlreichen Projekten in Ihr Dokument ein.
Quellenverzeichnis
- SN EN ISO 16484-1 (SIA 386.151): Gebäudeautomation, Projektplanung und -ausführung. Grundlage für Aufbau und Inhalt eines GA-Lastenhefts.
- SWKI BA101-01: Leistungen der Fachingenieure für Gebäudeautomation.
- VDI 3814: Gebäudeautomation, Planung, Ausführung und Betrieb.
- SN EN ISO 16484-5 (SIA 386.155): Datenkommunikationsprotokoll BACnet, Grundlage für Datenpunkte und interoperable Schnittstellen.
- SN EN ISO 52120-1 (SIA 386.111): Einfluss der Gebäudeautomation auf die Energieeffizienz, Effizienzklassen A bis D als Zielvorgabe im Lastenheft.
- KBOB-Empfehlung BACnet Anwendung V2.0 (2021): Anwendung von BACnet in der Gebäudeautomation.
- Eigene Projekterfahrungen und Praxisbeispiele der WENGET GmbH.
Feedback, Kritik, Lob oder Rückfragen?
Das können Sie auch über LinkedIn tun. Kommentieren Sie direkt unter dem Beitrag zu diesem Artikel.
Passende Leistung
Beratung & Planung Gebäudeautomation
Weitere Artikel zu GA: Beratung & Planung

Gebäudeautomation nachrüsten: Was geht, was kostet, was bringt es
Retrofit der Gebäudeautomation im Bestand: ab wann es sich lohnt, was ohne Komplettersatz geht und welche Rolle Gateways spielen.

Was ist Gebäudeautomation, und was nicht?
Steuern, Regeln, Automatisieren: Was Gebäudeautomation wirklich ist, wie sie aufgebaut ist und wo sie endet. Teil 1 der Serie GA verstehen.

Was steuert die GA, und was regelt sie?
Heizung, Lüftung, Kälte, Licht: Was die Gebäudeautomation pro Gewerk steuert, regelt und überwacht, und warum die Koordination zählt.
Sie haben eine konkrete Frage zu Ihrem Projekt?
Wir schätzen Ihre Situation gerne in einem unverbindlichen Erstgespräch ein.
Kontakt aufnehmen
