Funktionskontrollen & Integrationstests 11 Min. Lesezeit

GA-Abnahme: Was Bauherren & Betreiber von Ausführenden einfordern müssen

Eine Checkliste für die vollständige GA-Abnahme: damit nichts Wichtiges fehlt

GA-Abnahme: Was Bauherren & Betreiber von Ausführenden einfordern müssen

Die Abnahme einer Gebäudeautomationsanlage ist der formale Moment, in dem der Bauherr das Werk des Systemintegrators prüft und entweder annimmt oder Mängel rügt. In der Praxis wird dieser Moment häufig verschenkt: Unterlagen fehlen, Testprotokolle liegen nicht vor, Schulungen wurden nicht durchgeführt und die Abnahmesitzung wird zur reinen Unterschriftenaktion. Dabei ist die Abnahme der letzte Zeitpunkt, an dem der Bauherr die Vertragskonformität der Anlage wirksam prüfen kann. Was nach der Abnahme kommt, unterliegt dem Mängelrecht mit seinen eingeschränkten Fristen und erhöhten Beweisanforderungen. Dieser Artikel liefert eine vollständige Checkliste für die GA-Abnahme: Was muss vorliegen? Was muss geprüft werden? Wie schützt man sich bei Mängeln?

Warum die GA-Abnahme so oft mangelhaft ist

In vielen Projekten wird die GA-Abnahme stiefmütterlich behandelt. Dafür gibt es mehrere Gründe.

Zeitdruck. Das Gebäude muss bezogen werden, der Nutzer drängt, und die GA ist das letzte Gewerk, das fertig wird. Die Abnahme wird unter Zeitdruck durchgepresst, ohne dass alle Unterlagen vorliegen oder alle Funktionen geprüft sind.

Fehlende Kompetenz. Die GA-Abnahme erfordert ein Verständnis für Datenpunkte, Regelstrategien, Alarmkonzepte und Netzwerktopologien. Viele Bauherren und Bauherrenvertreter haben diese Kompetenz nicht und verlassen sich auf die Zusicherung des Systemintegrators, dass «alles funktioniert».

Keine klare Spezifikation. Wenn in der Ausschreibung keine messbaren Anforderungen definiert wurden, gibt es keinen Massstab für die Abnahme. Die Abnahme wird dann zur subjektiven Bewertung, ob man «zufrieden» ist, statt zu einem objektiven Soll-Ist-Vergleich.

Verantwortungsdiffusion. Wer ist für die GA-Abnahme zuständig? Der HLK-Planer? Der Elektroingenieur? Der GA-Planer? Der Bauherrenvertreter? In der Praxis fühlt sich niemand allein verantwortlich, und das Ergebnis ist eine Abnahme, die nicht stattfindet oder nur oberflächlich durchgeführt wird.

Warum GA-Abnahmen scheitern: vier Ursachen und ihre Konsequenzen
Warum GA-Abnahmen scheitern: vier Ursachen und ihre Konsequenzen

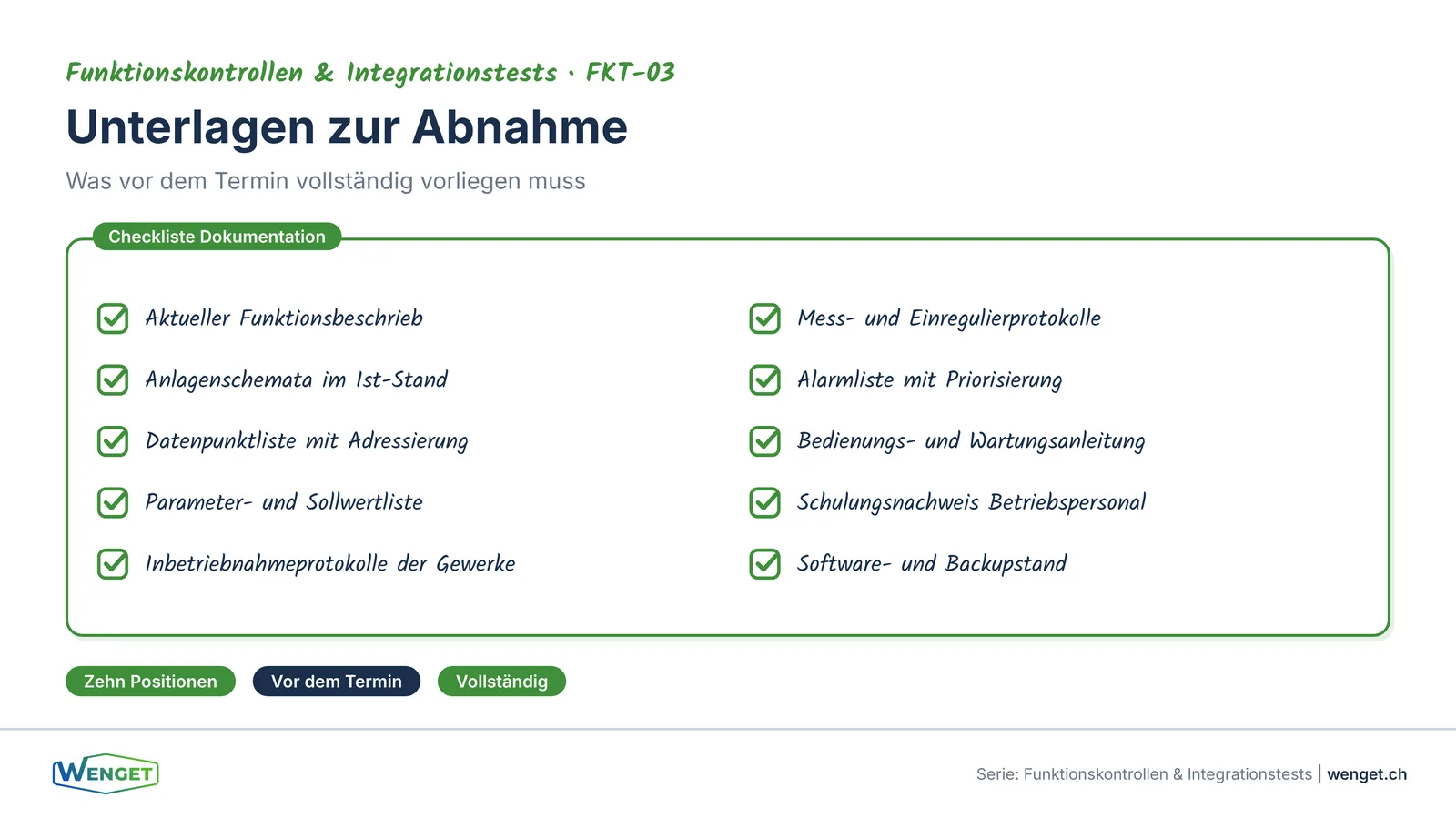

Checkliste: Welche Unterlagen müssen vorliegen?

Die folgende Checkliste beschreibt die Unterlagen, die vor der Abnahme vollständig und aktuell vorliegen müssen. Jede fehlende Unterlage ist ein Abnahmevorbehalt.

1. Revisionsplanwerk (As-built-Dokumentation)

Das Revisionsplanwerk bildet den tatsächlichen Zustand der Installation ab, nicht den geplanten. Es umfasst:

  • GA-Schemata (Automationsschema) für alle Anlagen
  • Prinzipschemata der HLK-Anlagen mit GA-Datenpunktbezug
  • Elektroschemata der Schaltschränke
  • Netzwerktopologie (IP-Adressen, Netzwerksegmente, Router, Gateways)

Wichtig: Die Revisionspläne müssen den Ist-Zustand nach der Inbetriebnahme widerspiegeln. Pläne, die den Planungsstand vor der Realisierung zeigen, sind als Revisionsplanwerk unbrauchbar.

2. Datenpunktliste

Die vollständige Datenpunktliste mit allen physischen und logischen Datenpunkten. Für jeden Datenpunkt:

  • Eindeutige Bezeichnung (nach Beschriftungsregeln)
  • Datenpunkttyp (AI, AO, BI, BO, MI etc.)
  • Einheit (°C, %, Pa, l/s etc.)
  • Zuordnung zu Anlage, Zone und Automationsstation
  • Bei BACnet: Objekttyp, Instanznummer, Device-ID

3. Funktionsbeschrieb

Der aktuelle Funktionsbeschrieb beschreibt das Soll-Verhalten jeder Anlage im Detail. Er ist die Referenz für die Funktionskontrolle und muss mit der tatsächlichen Programmierung übereinstimmen. Abweichungen zwischen Funktionsbeschrieb und Programmierung müssen vor der Abnahme dokumentiert und begründet werden.

4. Testprotokolle

Vollständige Protokolle der Funktionskontrollen und Integrationstests (gemäss SIA 2046). Jedes Testszenario mit:

  • Beschreibung des Tests
  • Erwartetes Ergebnis (Soll)
  • Tatsächliches Ergebnis (Ist)
  • Bewertung (bestanden/nicht bestanden)
  • Bei Nichtbestehen: Mängelzuordnung und Nachbesserungsstatus

5. Alarmkonzept und Alarmliste

Das Alarmkonzept beschreibt die Alarmstrategie: welche Alarme bei welchen Bedingungen ausgelöst werden, an wen sie weitergeleitet werden, in welcher Priorität und mit welcher Eskalationslogik. Die Alarmliste dokumentiert alle konfigurierten Alarme mit Grenzwerten und Deadbands.

Dokumentation aller konfigurierten Trendaufzeichnungen: welche Datenpunkte, mit welchem Aufzeichnungsintervall, mit welcher Speicherdauer. Die Trending-Konfiguration ist die Grundlage für das spätere Energiemonitoring und die Betriebsoptimierung.

7. Betriebsanleitung

Eine verständliche Betriebsanleitung für den Betreiber, die beschreibt:

  • Wie die Anlage bedient wird (Sollwerte ändern, Zeitprogramme anpassen, Alarme quittieren)
  • Wie bei Störungen vorzugehen ist (Notbetrieb, Handschaltungen, Neustart)
  • Wie Wartungsarbeiten durchgeführt werden
  • Wo die Zugangsrechte und Passwörter dokumentiert sind

8. Wartungshandbuch

Das Wartungshandbuch beschreibt die regelmässig durchzuführenden Wartungsarbeiten an der GA-Anlage: Sensorprüfung, Kalibrierung, Softwareupdates, Filterwechsel bei Sensoren, Batteriewechsel bei Controllern.

9. Schulungsprotokoll

Nachweis, dass die Schulung des Betriebspersonals stattgefunden hat. Inhalt: welche Themen geschult wurden, wer teilgenommen hat, welcher Umfang (Stunden). Die Schulung ist eine vertragliche Leistungspflicht des Systemintegrators.

10. Passwort- und Zugangsdokumentation

Vollständige Dokumentation aller Zugangsdaten: Passwörter für Automationsstationen, Leitsystem, BACnet-Geräte, Netzwerkkomponenten. Die KBOB IKT-Sicherheitsempfehlung (2025) verlangt darüber hinaus eine sichere Übergabe und Verwaltung dieser Zugangsdaten.

Checkliste für die GA-Abnahme: zehn Unterlagen, die vorliegen müssen
Checkliste für die GA-Abnahme: zehn Unterlagen, die vorliegen müssen

Wie eine Abnahmesitzung ablaufen sollte

Eine professionelle GA-Abnahmesitzung ist kein informelles Treffen, sondern ein strukturierter Prozess mit klaren Rollen und Ergebnissen.

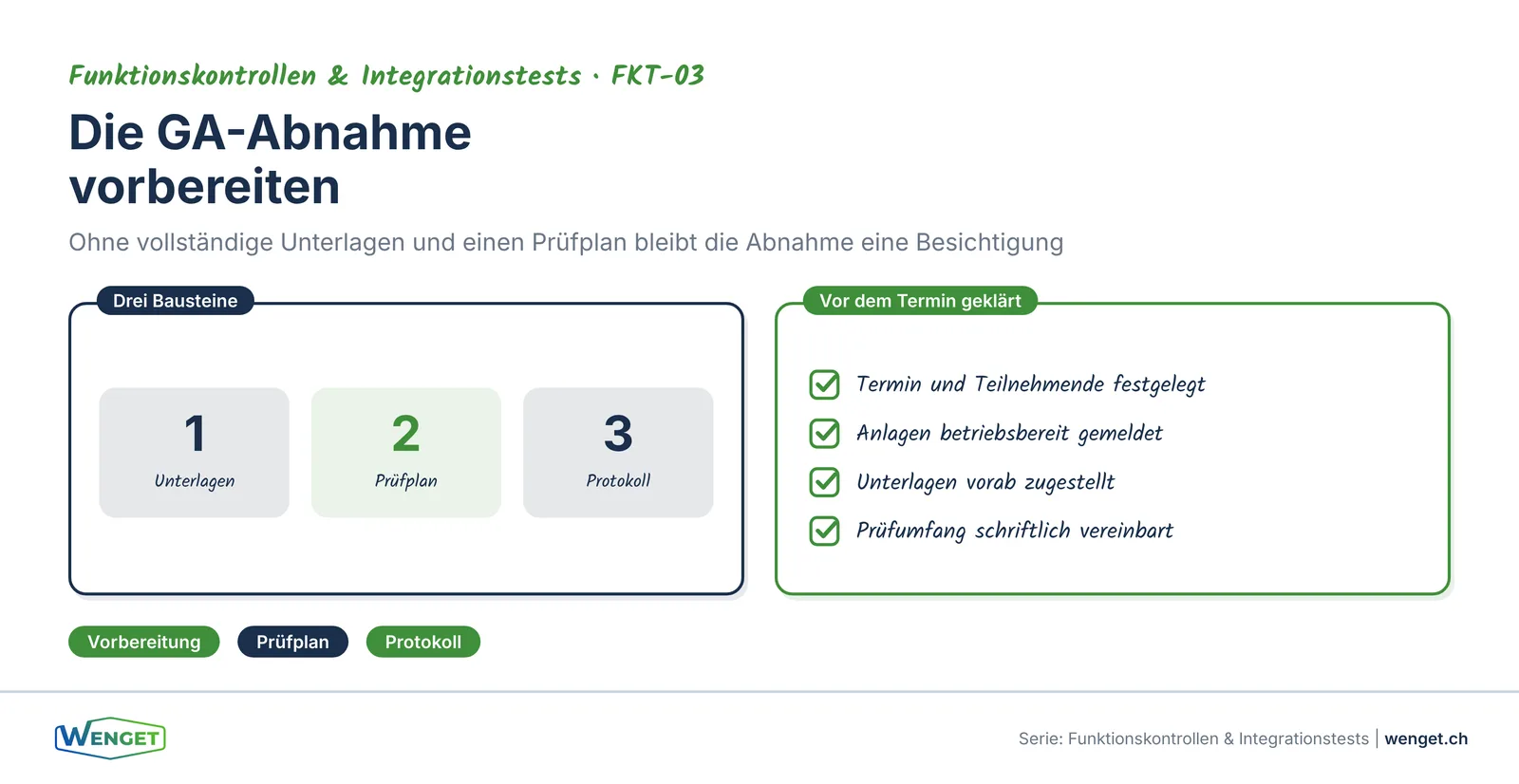

Vorbereitung

Mindestens zwei Wochen vor der Abnahmesitzung sendet der Systemintegrator alle Unterlagen (Revisionspläne, Datenpunktliste, Testprotokolle, Dokumentation) an den Bauherrn oder seinen Vertreter. Der Bauherr oder sein GA-Spezialist prüft die Unterlagen auf Vollständigkeit und bereitet Rückfragen und Prüfpunkte vor.

Teilnehmer

  • Bauherr oder Bauherrenvertreter (Entscheidungsträger)
  • GA-Planer oder unabhängiger GA-Spezialist (fachliche Prüfung)
  • Systemintegrator (Leistungserbringer, muss alle Systeme bedienen können)
  • Bei Bedarf: Vertreter einzelner Gewerke (HLK, Elektro, Sicherheit)

Ablauf

  1. Dokumentenprüfung: Vollständigkeitsprüfung aller Unterlagen anhand der Checkliste. Fehlende Unterlagen werden als Abnahmevorbehalt protokolliert.
  2. Testprotokoll-Review: Besprechung der Testergebnisse aus Funktionskontrollen und Integrationstests. Offene Mängel werden priorisiert.
  3. Stichprobenprüfung vor Ort: Ausgewählte Funktionen werden live geprüft. Der GA-Spezialist wählt gezielt Szenarien aus, die in den Testprotokollen als kritisch markiert wurden oder erfahrungsgemäss fehleranfällig sind.
  4. Mängelbesprechung: Alle festgestellten Mängel werden kategorisiert: , Kritisch: Abnahme wird verweigert, bis der Mangel behoben ist. , Erheblich: Abnahme unter Vorbehalt, Nachbesserung mit Frist. , Geringfügig: Abnahme erfolgt, Nachbesserung im Rahmen der Gewährleistung.
  5. Abnahmeprotokoll: Alle Ergebnisse werden im Abnahmeprotokoll festgehalten und von allen Teilnehmern unterschrieben.

Was im Abnahmeprotokoll stehen muss

Das Abnahmeprotokoll ist das rechtlich relevante Dokument. Es muss enthalten:

  • Datum und Teilnehmer
  • Referenz auf die vertraglichen Leistungen (Werkvertrag, Leistungsverzeichnis)
  • Liste aller geprüften Unterlagen mit Vollständigkeitsstatus
  • Liste aller festgestellten Mängel mit Kategorie und Frist
  • Explizite Vorbehalte (z. B. «Saisontest Kühlbetrieb ausstehend»)
  • Entscheid: Abnahme, Abnahme unter Vorbehalt oder Verweigerung

Die häufigsten Lücken bei der Übergabe

Aus unserer Abnahmepraxis bei WENGET sind folgende Lücken besonders verbreitet:

Revisionspläne entsprechen nicht dem Ist-Zustand. Die Pläne zeigen den Planungsstand, nicht die tatsächliche Installation. Nachträge, Umplanungen und Änderungen während der Bauphase sind nicht eingearbeitet.

Funktionsbeschrieb nicht aktualisiert. Der Funktionsbeschrieb beschreibt die ursprüngliche Planung, nicht die tatsächliche Programmierung. Abweichungen sind nicht dokumentiert.

Keine Testprotokolle vorhanden. Die Funktionskontrollen wurden entweder nicht durchgeführt oder nicht dokumentiert. Der Systemintegrator behauptet, «alles getestet» zu haben, kann es aber nicht nachweisen.

Schulung nicht durchgeführt. Das Betriebspersonal wurde nicht oder nur oberflächlich eingewiesen. Die Betriebsanleitung fehlt oder ist unverständlich.

Passwörter nicht übergeben. Der Systemintegrator behält die Zugangsrechte, weil er auch den Wartungsvertrag übernehmen möchte. Der Betreiber hat keinen vollständigen Zugang zu seiner eigenen Anlage.

Wartungshandbuch fehlt. Es gibt keine Dokumentation darüber, welche Wartungsarbeiten in welchem Intervall durchzuführen sind. Der Betreiber ist auf das Wissen des Systemintegrators angewiesen.

Alarme nicht konfiguriert. Die Alarmlogik existiert im Funktionsbeschrieb, ist aber in der Programmierung nicht umgesetzt oder nicht an den Betreiber angebunden.

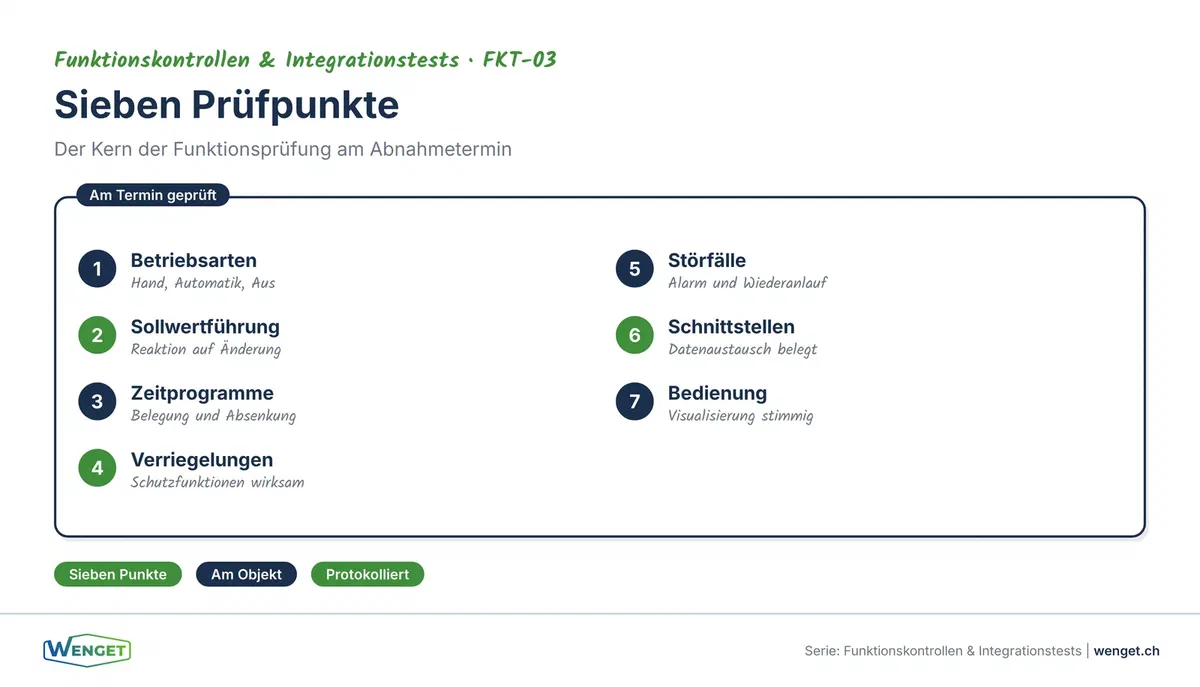

Die häufigsten Lücken bei der GA-Übergabe: was in der Praxis regelmässig fehlt
Die häufigsten Lücken bei der GA-Übergabe: was in der Praxis regelmässig fehlt

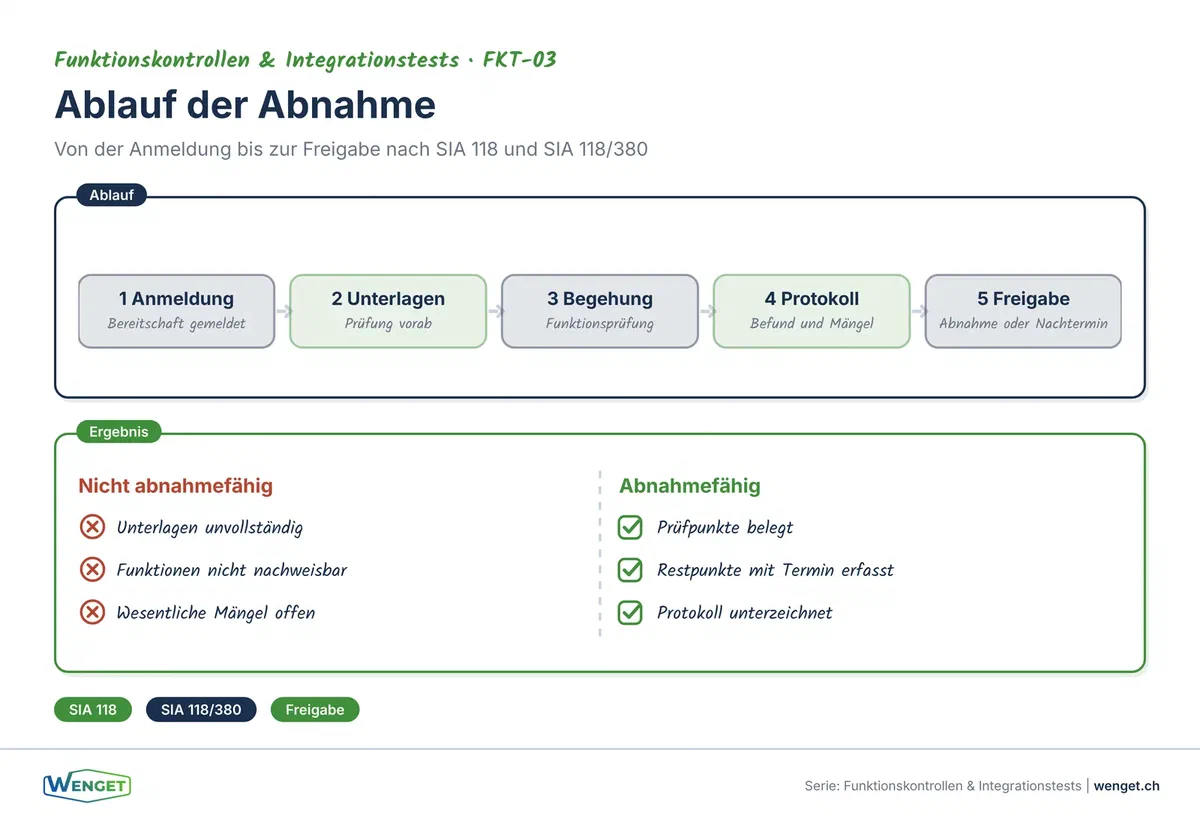

Wie man sich bei Mängeln absichert

Die rechtliche Grundlage für den Umgang mit Mängeln bildet die SIA 118:2013 in Verbindung mit SIA 118/380:2007. Die wichtigsten Schutzmechanismen:

Mängelrüge bei der Abnahme

Mängel, die bei der Abnahme festgestellt werden, müssen sofort schriftlich gerügt werden. Die Rüge muss konkret sein: nicht «die Anlage funktioniert nicht richtig», sondern «Trendlog für Datenpunkt xy fehlt» oder «Alarmweiterleitung an das Leitsystem funktioniert nicht für Brandalarm-Szenarien».

Abnahme unter Vorbehalt

Wenn Mängel festgestellt werden, die eine Abnahme nicht verhindern, aber behoben werden müssen, erfolgt die Abnahme unter Vorbehalt. Der Vorbehalt muss im Abnahmeprotokoll mit einer Frist versehen werden (z. B. «Mangel zu beheben bis 30 Tage nach Abnahme»).

Gewährleistungsfrist

Die Abnahme löst die Gewährleistungsfrist aus. In der Schweiz beträgt die gesetzliche Garantie bei Werkverträgen zwei Jahre, bei verdeckten Mängeln fünf Jahre. Während der Gewährleistungsphase muss der Unternehmer festgestellte Mängel auf eigene Kosten beheben.

Rückbehalt

Der Bauherr kann einen Teil der Vergütung (typischerweise 5 bis 10 Prozent) bis zur vollständigen Mängelbeseitigung zurückbehalten. Dies ist ein wirksames Druckmittel, um sicherzustellen, dass offene Mängel auch tatsächlich behoben werden.

Saisonvorbehalt

Besonders wichtig bei GA-Anlagen: Wenn die Abnahme im Sommer stattfindet, kann der Kühlbetrieb nicht vollständig getestet werden. In diesem Fall wird ein Saisonvorbehalt formuliert: «Abnahme des Kühlbetriebs erfolgt nach der ersten Kühlsaison.» Dieser Vorbehalt muss explizit im Abnahmeprotokoll stehen, damit die Gewährleistung für den Kühlbetrieb erst ab dem Saisontest läuft.

Absicherung bei Mängeln: Mängelrüge, Vorbehalte, Gewährleistung und Rückbehalt
Absicherung bei Mängeln: Mängelrüge, Vorbehalte, Gewährleistung und Rückbehalt

Was Betreiber bei der Übernahme aktiv einfordern müssen

Die Abnahme ist aus der Perspektive des Betreibers ein kritischer Übergangspunkt. Ab diesem Zeitpunkt ist er für den Betrieb der Anlage verantwortlich. Deshalb muss der Betreiber bei der Abnahme aktiv einfordern, was er für den sicheren Betrieb braucht.

Vollständiger Zugang zu allen Systemen. Der Betreiber muss nach der Abnahme in der Lage sein, auf alle Automationsstationen, das Leitsystem und die Netzwerkkomponenten zuzugreifen, ohne den Systemintegrator kontaktieren zu müssen. Das schliesst Administratorzugänge ein, nicht nur Bedienzugänge.

Verständliche Bedienungsanleitung. Die Betriebsanleitung muss für das vorhandene Betriebspersonal verständlich sein. Eine 200-seitige technische Dokumentation in englischer Sprache nutzt einem Hauswart nichts. Die Anleitung muss auf die tatsächlichen Aufgaben des Betriebspersonals zugeschnitten sein: Sollwerte anpassen, Zeitprogramme ändern, Alarme quittieren, bei Störungen reagieren.

Schulung mit Praxisanteil. Eine reine Präsentation ist keine Schulung. Der Betreiber muss die Gelegenheit haben, die Bedienung am lebenden System zu üben: Sollwerte ändern, ein Zeitprogramm anlegen, einen Alarm quittieren, einen Neustart durchführen. Nur so kann er nach der Übergabe selbstständig arbeiten.

Notfallprozeduren. Was tun, wenn das Leitsystem ausfällt? Wie werden die Anlagen auf Handbetrieb umgestellt? Wo sind die Handschalter? Welche Reihenfolge muss beim Wiederanlauf eingehalten werden? Diese Informationen müssen vor der Abnahme dokumentiert und geschult sein.

Wartungsvertrag mit definierten Leistungen. Der Betreiber sollte vor der Abnahme klären, ob und mit welchem Umfang ein Wartungsvertrag abgeschlossen wird. Der Vertrag muss definieren: Reaktionszeiten, Leistungsumfang (Software-Updates, Sensorprüfung, Kalibrierung), Kosten und Laufzeit. Wichtig: Der Wartungsvertrag darf nicht die einzige Möglichkeit sein, auf die Anlage zuzugreifen. Der Betreiber muss unabhängig vom Wartungsvertrag vollen Zugang haben.

Ersatzteil- und Komponentenliste. Eine Übersicht über alle verbauten Komponenten (Controller, Sensoren, Aktoren) mit Typ, Hersteller und Lieferant. Bei einem Defekt muss der Betreiber wissen, welches Teil zu bestellen ist, ohne den Systemintegrator konsultieren zu müssen.

Typische Fehler des Bauherrn bei der Abnahme

Nicht alle Probleme bei der GA-Abnahme liegen beim Systemintegrator. Bauherren und ihre Vertreter machen ebenfalls häufig Fehler, die die Qualität der Abnahme beeinträchtigen.

Zu späte Einbindung eines GA-Spezialisten. Der GA-Spezialist wird erst zur Abnahmesitzung hinzugezogen, statt bereits bei der Planung und der Erstellung der Abnahmekriterien beteiligt zu sein. Dann fehlt die Grundlage für eine fundierte Prüfung.

Zeitdruck akzeptieren. Der Bauherr lässt sich vom Projektdruck treiben und nimmt die Anlage trotz fehlender Unterlagen oder unvollständiger Tests ab. Damit verzichtet er auf sein stärkstes Rechtsmittel.

Mängel mündlich reklamieren. Mängelrügen, die nur mündlich erfolgen, sind im Streitfall nicht belastbar. Jeder Mangel muss schriftlich im Abnahmeprotokoll festgehalten werden.

Auf den Servicevertrag vertrauen. Manche Bauherren verzichten auf eine gründliche Abnahme, weil sie einen Servicevertrag mit dem Systemintegrator haben. Das ist ein Trugschluss: Der Servicevertrag deckt Wartung und Störungsbehebung ab, nicht die Nachbesserung von Mängeln aus der Erstinstallation. Mängel, die bei der Abnahme nicht gerügt werden, fallen nach Ablauf der Gewährleistungsfrist auf den Bauherrn zurück.

Keine Saisonvorbehalte formulieren. Wenn die Abnahme im Winter stattfindet, kann der Kühlbetrieb nicht getestet werden. Ohne expliziten Saisonvorbehalt beginnt die Gewährleistung trotzdem zu laufen und Mängel im Kühlbetrieb werden erst entdeckt, wenn die Frist bereits knapp wird.

Wie WENGET bei der GA-Abnahme unterstützt

WENGET unterstützt Bauherren und Betreiber als unabhängiger GA-Spezialist bei der Abnahme. Unser Leistungsspektrum umfasst:

  1. Vorabprüfung der Unterlagen: Wir prüfen alle eingereichten Unterlagen auf Vollständigkeit und technische Korrektheit, bevor die Abnahmesitzung stattfindet.
  2. Fachliche Begleitung der Abnahme: Wir nehmen als GA-Spezialist an der Abnahmesitzung teil, führen Stichprobenprüfungen durch und bringen unsere Praxiserfahrung ein.
  3. Mängelkategorisierung: Wir kategorisieren festgestellte Mängel nach Schweregrad und formulieren konkrete Nachbesserungsaufgaben.
  4. Saisontests: Wir planen und führen Saisontests (Heiz-/Kühlbetrieb) nach der Erstabnahme durch.
  5. Abnahmebericht: Wir erstellen einen vollständigen Abnahmebericht, der als rechtliche Grundlage für allfällige Nachbesserungsforderungen dient.

Fazit

Die GA-Abnahme ist nicht der Zeitpunkt, an dem man Unterschriften sammelt. Es ist der letzte Zeitpunkt, an dem der Bauherr die Vertragskonformität der Anlage wirksam prüfen und Mängel auf Kosten des Unternehmers beheben lassen kann. Eine professionelle GA-Abnahme erfordert vollständige Unterlagen, strukturierte Testprotokolle und einen fachkundigen Prüfer. Die Investition in eine ordentliche Abnahme beträgt typischerweise zwei bis drei Tage und schützt vor Folgekosten, die ein Vielfaches betragen. Wer die Abnahme ernst nimmt, sichert seine Investition. Wer sie verschenkt, bezahlt die Mängel selbst.

Sie haben Fragen dazu?

WENGET unterstützt Bauherren und Betreiber bei der GA-Abnahme. Als unabhängiger Spezialist prüfen wir Unterlagen, begleiten die Abnahmesitzung und dokumentieren Mängel. Kontaktieren Sie uns für eine unverbindliche Erstberatung.

Quellenverzeichnis

  • SIA 118:2013, Allgemeine Bedingungen für Bauarbeiten
  • SIA 118/380:2007, Allgemeine Bedingungen für Gebäudetechnik
  • SIA 2046:2015, Integrale Tests von Gebäudetechniksystemen
  • SWKI BA101-01: Leistungen der Fachingenieure für Gebäudeautomation
  • SWKI Abnahmedokumente Set: Abnahmeprotokolle und Funktionskontroll-Formulare
  • KBOB Empfehlung IKT-Sicherheit in der Gebäudeautomation, V1.0, Juli 2025
  • SN EN ISO 16484-1:2010, Systeme der Gebäudeautomation, Teil 1: Projektplanung und -ausführung
Funktionskontrollen Abnahme

Feedback, Kritik, Lob oder Rückfragen?

Das können Sie auch über LinkedIn tun. Schreiben Sie uns auf unserer LinkedIn-Seite.

Zu WENGET auf LinkedIn

Passende Leistung

Funktionskontrollen & Integrationstests

Leistung ansehen

Sie haben eine konkrete Frage zu Ihrem Projekt?

Wir schätzen Ihre Situation gerne in einem unverbindlichen Erstgespräch ein.

Kontakt aufnehmen
