Pendenzenmanagement auf der Baustelle: So behalten Sie den Überblick

Wie professionelles Pendenzenmanagement Terminverzug und Mehrkosten verhindert

Pendenzenmanagement auf der Baustelle: So behalten Sie den Überblick

Ein Fachbeitrag der WENGET GmbH zum Thema GU/TU Mandate, Fachbauleitung & Schnittstellenmanagement

Wer ein TGA-Projekt begleitet, kennt das Bild: Zwei Wochen vor der geplanten Übergabe häufen sich offene Punkte, Verantwortlichkeiten sind unklar, und niemand weiss genau, was noch fehlt. Nicht weil die Beteiligten nachlässig gearbeitet haben, sondern weil kein gemeinsames System vorhanden war, das Pendenzen von Anfang an erfasst, zuordnet und verfolgt. Professionelles Pendenzenmanagement ist kein Verwaltungsaufwand, sondern ein Steuerungsinstrument. Es verhindert Terminverzug, reduziert Mehrkosten und schafft die Grundlage für eine saubere Abnahme.

Dieser Beitrag zeigt, was eine professionelle Pendenzenliste enthält, wie man Pendenzen strukturiert verfolgt, welche Tools geeignet sind und wie man den gefürchteten Pendenzenstau kurz vor der Übergabe verhindert. Wir beschreiben dabei, wie wir in unserer Fachbauleitung vorgehen, und erklären, warum gerade TGA-Projekte besondere Anforderungen an das Pendenzenmanagement stellen.

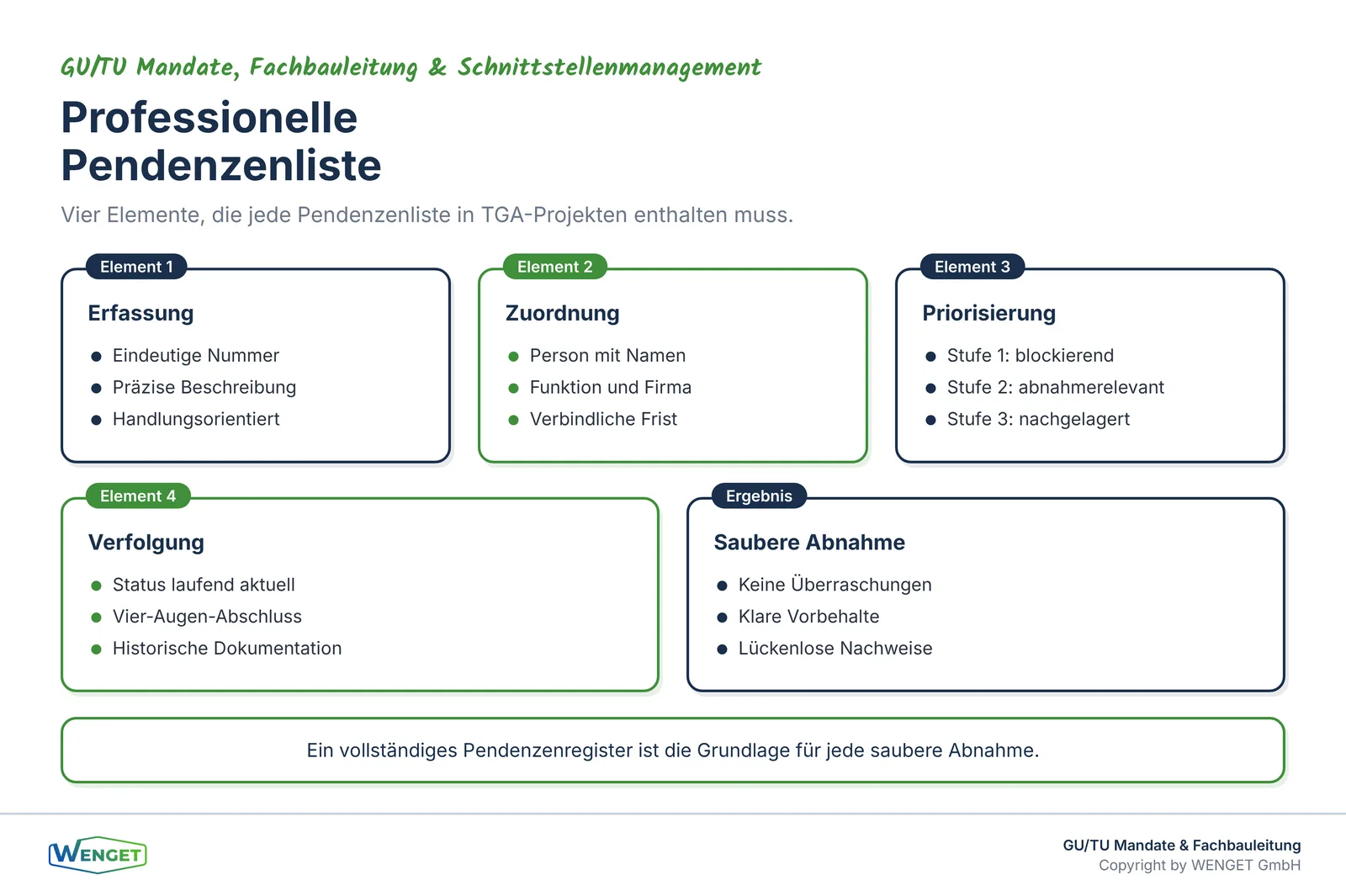

Vier Elemente einer professionellen Pendenzenliste: Erfassung, Zuordnung, Priorisierung und Verfolgung bis Abschluss.
Vier Elemente einer professionellen Pendenzenliste: Erfassung, Zuordnung, Priorisierung und Verfolgung bis Abschluss.

Was Pendenzenmanagement in TGA-Projekten besonders anspruchsvoll macht

In einem Hochbauprojekt sind Pendenzen meist gewerkeweise abgrenzbar. Eine offene Fassadendetail-Frage betrifft den Fassadenbauer, eine fehlende Türzarge den Schreiner. In TGA-Projekten ist das anders. Heizung, Lüftung, Kälte, Sanitär, Elektro und Gebäudeautomation sind funktional miteinander verknüpft. Eine offene Frage bei der Regelstrategie der Lüftungsanlage blockiert gleichzeitig die Inbetriebnahme der Kältemaschine, die Parametrierung der GA-Station und die Abnahme des Gesamtsystems.

Dazu kommt die Vielzahl der Beteiligten. Ein typisches TGA-Projekt involviert mehrere Subunternehmer, einen oder mehrere Planer, die Bauherrschaft, allenfalls einen Generalunternehmer und den späteren Betreiber. Jeder hat eigene Interessen, eigene Terminpläne und ein eigenes Verständnis davon, was «erledigt» bedeutet. Ohne ein gemeinsames Pendenzenregister entsteht zwangsläufig ein Informationsgefälle: Wer nichts schriftlich festhält, verliert den Überblick, und wer den Überblick verliert, verliert Zeit und Geld.

Ein weiterer Faktor ist die Abhängigkeit von Inbetriebnahmesequenzen. Viele TGA-Systeme können erst geprüft werden, wenn vorgelagerte Systeme funktionieren. Die Funktionskontrolle der Gebäudeautomation setzt voraus, dass die Feldgeräte montiert und verdrahtet sind. Die Abnahme der Regelung setzt voraus, dass die Hydraulik abgeglichen ist. Diese Abhängigkeiten müssen im Pendenzenmanagement abgebildet sein, sonst wird aus einer einzelnen offenen Pendenz eine Kaskade von Verzögerungen.

Was in eine professionelle Pendenzenliste gehört

Eine Pendenzenliste ist kein einfaches Aufgaben-Notizbuch. Sie ist ein strukturiertes Dokument, das für alle Beteiligten verbindlich ist und den Status jeder offenen Aufgabe transparent macht. In unserer Praxis hat sich eine Struktur bewährt, die folgende Felder enthält.

Jede Pendenz erhält eine eindeutige Nummer. Diese Nummer bleibt unveränderlich, auch wenn die Pendenz mehrfach überarbeitet wird. Sie ist das Referenzelement in Sitzungsprotokollen, Abnahmeberichten und Mängelprotokollen.

Die Beschreibung muss präzise und handlungsorientiert formuliert sein. «Lüftungsanlage läuft nicht» ist keine Pendenz, sondern eine Beobachtung. «Parametrierung des Aussenluftvolumenstroms in der GA-Station für Anlage L01 fehlt, Verantwortung: GA-Unternehmer, Frist: 15.05.» ist eine Pendenz. Der Unterschied liegt in der Handlungsorientierung: Eine Pendenz beschreibt, was konkret zu tun ist, nicht nur, was fehlt.

Jede Pendenz braucht eine klare Verantwortlichkeit. Nicht eine Firma, sondern eine Person mit Namen und Funktion. Firmen handeln nicht, Menschen handeln. Wenn die Verantwortung bei «Unternehmer Lüftung» liegt, ist unklar, wer intern zuständig ist und wer bei Verzug angesprochen wird.

Das Fälligkeitsdatum ist verbindlich und muss realistisch sein. Ein Datum, das niemand einhalten kann, erzeugt Frustration und untergräbt die Verbindlichkeit des gesamten Systems. Wir setzen Fristen immer im Dialog mit den Verantwortlichen, nicht einseitig.

Der Status wird in wenigen, klar definierten Stufen geführt: offen, in Bearbeitung, zur Prüfung, abgeschlossen. Ein abgeschlossener Status wird erst gesetzt, wenn die ausführende Stelle die Erledigung gemeldet hat und die Fachbauleitung die Erledigung geprüft und bestätigt hat. Dieses Vier-Augen-Prinzip verhindert, dass Pendenzen vorschnell als erledigt gelten.

Schliesslich gehört zur Pendenz eine Prioritätsstufe. Dazu mehr im nächsten Abschnitt.

Priorisierungslogik: Nicht alles ist gleich dringend

Eine Pendenzenliste mit fünfzig Einträgen, alle gleich gewichtet, ist schwer zu steuern. Wer alles priorisiert, priorisiert nichts. Wir arbeiten mit einer einfachen Dreistufenlogik, die sich in der Praxis bewährt hat.

Stufe 1 umfasst Pendenzen, die den Projektfortschritt blockieren. Sie verhindern, dass nachgelagerte Arbeiten beginnen können, oder gefährden den Übergabetermin direkt. Diese Pendenzen werden täglich verfolgt und in jeder Bausitzung besprochen.

Stufe 2 umfasst Pendenzen, die erledigt sein müssen, bevor die Abnahme stattfinden kann, aber den laufenden Baufortschritt nicht unmittelbar blockieren. Sie werden wöchentlich verfolgt und in Bausitzungen thematisiert, wenn das Fälligkeitsdatum näher rückt.

Stufe 3 umfasst Pendenzen, die nach der Abnahme erledigt werden können, zum Beispiel Dokumentationslücken, Beschriftungen oder kleinere Anpassungen ohne Betriebsrelevanz. Diese werden in einem separaten Nachbearbeitungsprotokoll geführt und nicht mit den abnahmerelevantenPendenzen vermischt.

Diese Trennung ist wichtig. Wer Stufe-3-Pendenzen in dieselbe Liste packt wie Stufe-1-Pendenzen, verliert den Fokus. Die Abnahme wird verzögert, weil niemand mehr sieht, was wirklich kritisch ist.

Die Priorisierung ist nicht statisch. Eine Pendenz, die heute Stufe 2 ist, kann morgen Stufe 1 werden, wenn ein anderes Gewerk fertig wird und die Abhängigkeit schlagend wird. Die Fachbauleitung muss die Prioritäten regelmässig überprüfen und anpassen.

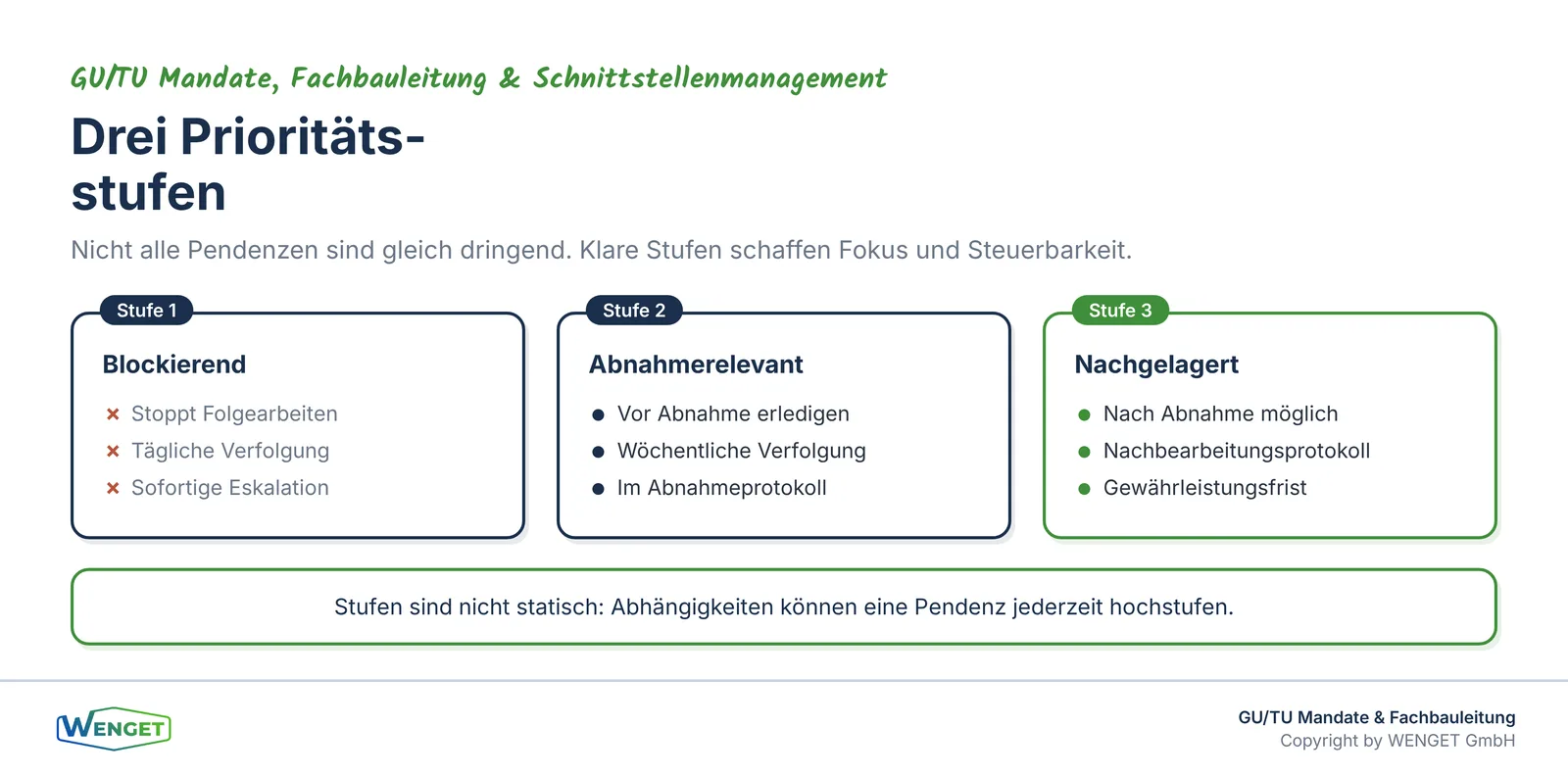

Dreistufige Priorisierung von Pendenzen: blockierend, abnahmerelevant und nachgelagert.
Dreistufige Priorisierung von Pendenzen: blockierend, abnahmerelevant und nachgelagert.

Strukturierte Verfolgung: Vom Erfassen bis zum Abschluss

Eine Pendenz zu erfassen ist der einfache Teil. Die eigentliche Arbeit liegt in der konsequenten Verfolgung bis zum Abschluss. In unserer Fachbauleitung folgen wir einem festen Rhythmus.

Neue Pendenzen werden sofort erfasst, sobald sie identifiziert werden. Das kann auf der Baustelle sein, in einer Sitzung, bei einer Begehung oder beim Lesen eines Prüfberichts. Wer eine Pendenz erst am Abend ins System einträgt, riskiert, dass Details verloren gehen oder die Verantwortliche Person nicht mehr erreichbar ist.

In jeder Bausitzung werden alle offenen Stufe-1-Pendenzen und alle Stufe-2-Pendenzen mit Fälligkeit in den nächsten zwei Wochen besprochen. Der Sitzungsleiter fragt aktiv nach dem Status, nicht passiv. «Ist die Pendenz erledigt?» ist eine schlechte Frage, weil sie mit «Nein» beantwortet werden kann, ohne dass etwas passiert. «Was brauchen Sie, damit die Pendenz bis Freitag erledigt ist?» ist eine bessere Frage, weil sie auf Hindernisse zielt.

Erledigte Pendenzen werden nicht gelöscht, sondern als abgeschlossen markiert und mit Datum und Kürzel der prüfenden Person versehen. Das Pendenzenregister ist ein historisches Dokument. Es zeigt nicht nur, was offen ist, sondern auch, was wann und von wem erledigt wurde. Das ist bei späteren Streitigkeiten über Mängel oder Gewährleistung von grosser Bedeutung.

Pendenzen, die nicht fristgerecht erledigt werden, eskalieren automatisch. In unserem System bedeutet das: Die Fachbauleitung informiert die nächsthöhere Ebene, also den GU, die Bauherrschaft oder den Projektleiter, und dokumentiert die Eskalation. Eskalation ist kein Vorwurf, sondern ein Steuerungsinstrument. Wer eskaliert, schafft Transparenz und ermöglicht Entscheide.

Verknüpfung mit Mängelprotokollen und Abnahmeberichten

Pendenzen und Mängel sind verwandte, aber unterschiedliche Konzepte. Eine Pendenz ist eine offene Aufgabe, die noch nicht fällig war oder deren Fälligkeit noch nicht überschritten ist. Ein Mangel ist eine Abweichung vom vereinbarten Soll-Zustand, der bei der Abnahme oder danach festgestellt wird. Die Grenze ist fliessend, aber die Unterscheidung ist rechtlich relevant.

Die SIA 118 regelt das Werkvertragsrecht im Bauwesen und unterscheidet zwischen Mängeln, die bei der Abnahme gerügt werden müssen, und solchen, die erst später erkennbar werden. Für die Fachbauleitung bedeutet das: Pendenzen, die bei der Abnahme noch offen sind, müssen im Abnahmeprotokoll als Vorbehalte festgehalten werden. Sonst gelten sie als akzeptiert.

In unserer Praxis führen wir deshalb eine direkte Verknüpfung zwischen der Pendenzenliste und dem Abnahmeprotokoll. Jede Pendenz, die zum Zeitpunkt der Abnahme noch nicht abgeschlossen ist, wird im Abnahmeprotokoll mit ihrer Pendenz-Nummer referenziert. Das Abnahmeprotokoll enthält damit keine eigenständige Mängelliste, sondern verweist auf das bestehende Pendenzenregister. Das verhindert Doppelspurigkeiten und stellt sicher, dass alle Vorbehalte lückenlos dokumentiert sind.

Nach der Abnahme werden die verbliebenen Pendenzen in ein Nachbearbeitungsprotokoll überführt. Dieses Protokoll hat dieselbe Struktur wie das Pendenzenregister, aber einen anderen Status: Die Fristen sind jetzt Gewährleistungsfristen, und die Verantwortlichkeiten sind vertraglich fixiert. Die Fachbauleitung verfolgt diese Pendenzen weiter, bis alle erledigt sind und die Gewährleistungsabnahme stattgefunden hat.

Wer Pendenzen, Mängelprotokolle und Abnahmeberichte als separate Dokumente führt, ohne Querverweise, riskiert, dass dieselbe Frage dreifach dokumentiert wird und am Ende niemand mehr weiss, welches Dokument massgebend ist. Ein integriertes System, das alle Dokumente verknüpft, ist aufwendiger aufzubauen, aber im Betrieb deutlich robuster.

Welche Tools geeignet sind

Die Frage nach dem richtigen Tool ist weniger entscheidend als die Frage nach der richtigen Disziplin. Ein einfaches, konsequent geführtes Excel-Register ist besser als ein ausgeklügeltes Projektmanagement-Tool, das niemand pflegt. Trotzdem lohnt es sich, die verfügbaren Optionen zu kennen.

Für kleinere Projekte mit wenigen Beteiligten reicht eine strukturierte Tabelle, die zentral abgelegt und für alle zugänglich ist. Wichtig ist, dass es nur eine Version gibt. Wer Pendenzenlisten per E-Mail verschickt und lokal bearbeitet, erzeugt Versionskonflikte, die mehr Aufwand verursachen als das Tool spart.

Für mittlere und grössere Projekte empfehlen sich cloudbasierte Projektmanagement-Plattformen, die mehrere Beteiligte gleichzeitig bearbeiten können und eine Versionshistorie führen. Viele dieser Plattformen bieten auch Benachrichtigungsfunktionen, die Verantwortliche automatisch an Fälligkeiten erinnern. Das reduziert den Aufwand für die Fachbauleitung und erhöht die Verbindlichkeit.

Einige Plattformen ermöglichen auch die direkte Verknüpfung von Pendenzen mit Dokumenten, Fotos und Plänen. Das ist besonders nützlich bei Mängeln, die eine visuelle Dokumentation erfordern. Ein Foto des fehlenden Beschriftungsschildes ist aussagekräftiger als eine Textbeschreibung.

Unabhängig vom Tool gilt: Das System muss für alle Beteiligten zugänglich und verständlich sein. Wer ein Tool einführt, das nur die Fachbauleitung bedienen kann, hat kein gemeinsames Pendenzenmanagement, sondern ein internes Notizbuch.

Projektmanagement-Standards wie IPMA oder die SIA-Normen zur Projektorganisation geben keine spezifischen Tool-Empfehlungen, aber sie beschreiben die Anforderungen an Transparenz, Nachvollziehbarkeit und Dokumentation, die ein gutes Pendenzenmanagement erfüllen muss. Das Tool ist das Mittel, nicht der Zweck.

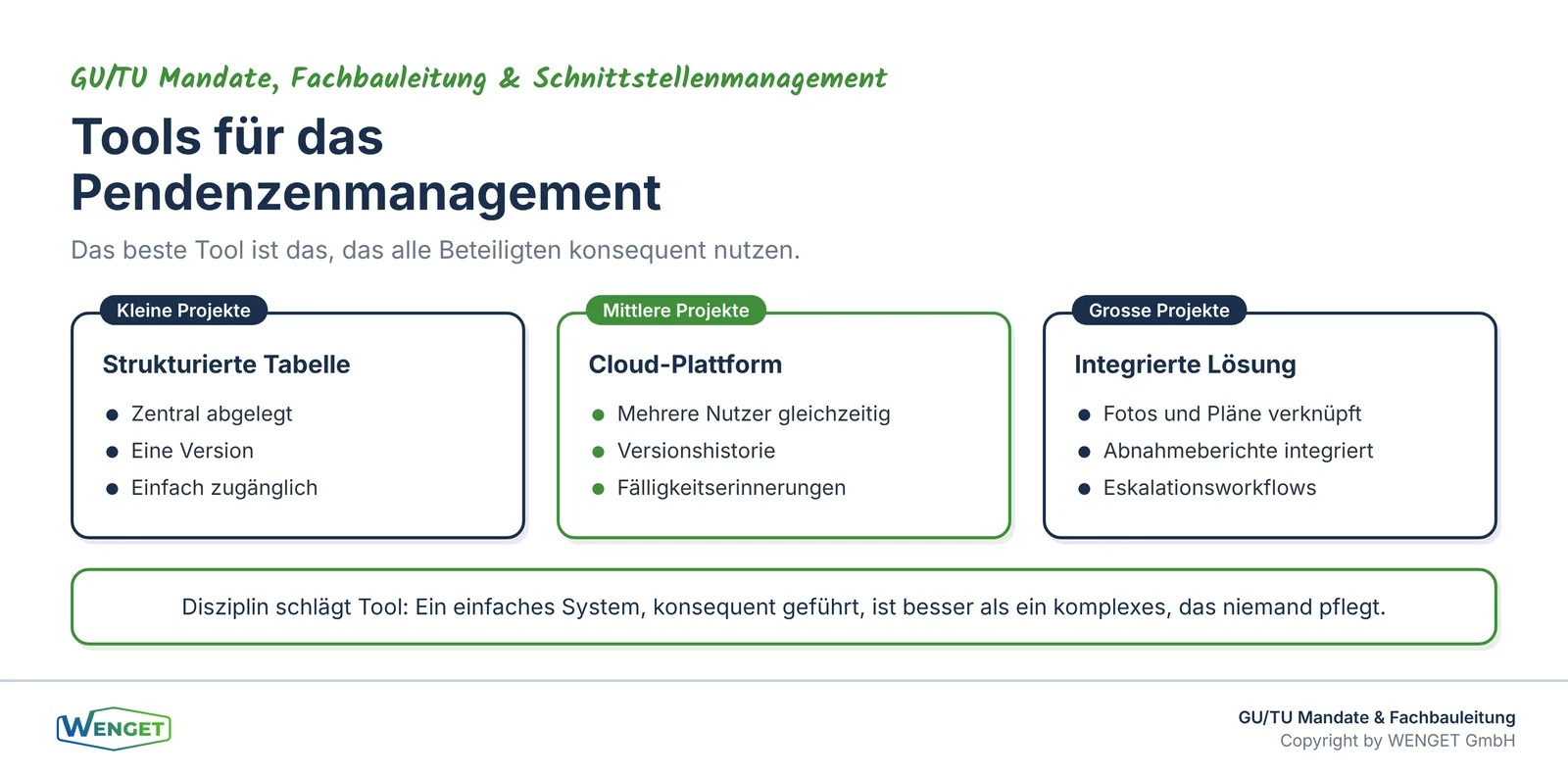

Geeignete Tools für das Pendenzenmanagement: von der einfachen Tabelle bis zur cloudbasierten Plattform.
Geeignete Tools für das Pendenzenmanagement: von der einfachen Tabelle bis zur cloudbasierten Plattform.

Wie man den Pendenzenstau kurz vor der Übergabe verhindert

Der Pendenzenstau kurz vor der Übergabe ist das häufigste und teuerste Problem in TGA-Projekten. Er entsteht nicht plötzlich, sondern über Wochen und Monate, in denen Pendenzen zwar erfasst, aber nicht konsequent verfolgt werden. Wenn dann der Übergabetermin näher rückt, werden alle offenen Punkte gleichzeitig sichtbar, und es fehlt die Zeit, sie geordnet abzuarbeiten.

Die wichtigste Massnahme gegen den Pendenzenstau ist die frühzeitige Erfassung. Wer Pendenzen erst dann erfasst, wenn sie kritisch werden, hat bereits verloren. In unserer Fachbauleitung beginnen wir mit der Pendenzenliste am ersten Projekttag, nicht erst bei der Inbetriebnahme.

Die zweite Massnahme ist die regelmässige Bereinigung. Einmal pro Woche prüfen wir, welche Pendenzen in den nächsten zwei Wochen fällig werden, und sprechen die Verantwortlichen aktiv an. Wer wartet, bis die Frist abgelaufen ist, und dann eskaliert, verliert wertvolle Zeit.

Die dritte Massnahme ist die klare Trennung zwischen abnahmerelevanten und nachgelagerten Pendenzen. Wer alle Pendenzen in eine Liste packt, verliert den Fokus auf das Wesentliche. Die Abnahme muss mit einer überschaubaren Zahl von Vorbehalten stattfinden können. Alles andere gehört ins Nachbearbeitungsprotokoll.

Die vierte Massnahme ist die Integration des Pendenzenmanagements in den Terminplan. Jede Pendenz mit Stufe 1 oder 2 sollte im Terminplan als Meilenstein abgebildet sein. Wenn der Terminplan zeigt, dass fünfzehn Pendenzen bis zum selben Datum erledigt sein müssen, ist das ein Signal, dass entweder die Fristen unrealistisch sind oder Ressourcen fehlen. Dieses Signal muss früh erkannt werden, nicht zwei Tage vor der Übergabe.

Die fünfte Massnahme ist die Einbindung aller Beteiligten. Pendenzenmanagement funktioniert nur, wenn alle Beteiligten das System kennen, akzeptieren und aktiv nutzen. Das bedeutet: Einführung am Projektstart, klare Spielregeln, und konsequente Anwendung durch die Fachbauleitung. Wer Pendenzen ignoriert oder eigene Listen führt, untergräbt das gemeinsame System.

Integration in das Projektmanagement

Pendenzenmanagement ist kein isoliertes Instrument, sondern Teil des Gesamtprojektmanagements. Es ist verknüpft mit dem Terminplan, dem Qualitätsmanagement, dem Änderungsmanagement und der Kommunikation zwischen den Beteiligten.

In der Projektorganisation nach SIA-Normen ist die Fachbauleitung die Stelle, die Pendenzen erfasst, zuordnet und verfolgt. Sie ist nicht die Stelle, die alle Pendenzen selbst erledigt. Die Fachbauleitung koordiniert, kontrolliert und eskaliert. Die Ausführung liegt bei den Unternehmern.

Das Pendenzenregister ist auch ein Kommunikationsinstrument. Es macht sichtbar, wer was bis wann zu tun hat, und schafft damit eine gemeinsame Grundlage für Sitzungen, Berichte und Entscheide. Ein gut geführtes Pendenzenregister ersetzt lange Sitzungsprotokolle, weil es den Status aller offenen Punkte jederzeit aktuell abbildet.

Die VDI 3814 Teil 4 beschreibt für GA-Projekte die Anforderungen an die Inbetriebnahme und die Abnahme, einschliesslich der Dokumentation von Prüfergebnissen und offenen Punkten. Diese Anforderungen sind direkt mit dem Pendenzenmanagement verknüpft: Was bei der Funktionskontrolle als offen festgestellt wird, fliesst in die Pendenzenliste ein. Was in der Pendenzenliste als erledigt markiert wird, muss bei der Abnahme nachgewiesen werden.

Die Integration des Pendenzenmanagements in die Inbetriebnahme und Abnahme ist besonders in GA-Projekten wichtig, weil die Prüfsequenzen komplex sind und viele Abhängigkeiten bestehen. Wer die Pendenzenliste und die Prüfprotokolle getrennt führt, riskiert, dass Prüfergebnisse nicht in die Pendenzenliste einfliessen und offene Punkte bei der Abnahme übersehen werden.

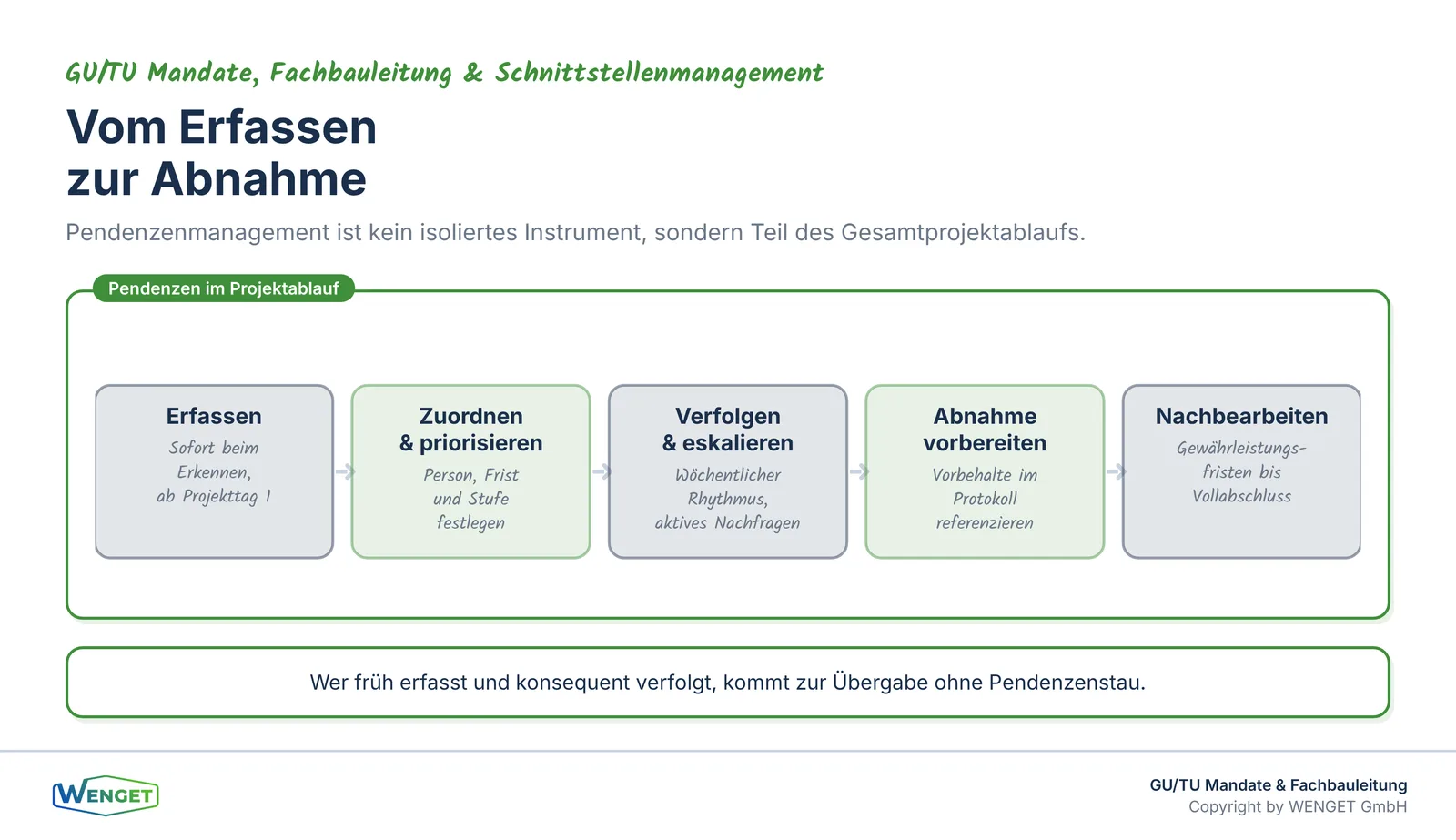

Integration des Pendenzenmanagements in den Projektablauf: von der Erfassung über die Verfolgung bis zur Abnahme und Nachbearbeitung.
Integration des Pendenzenmanagements in den Projektablauf: von der Erfassung über die Verfolgung bis zur Abnahme und Nachbearbeitung.

Der rote Faden zu unseren Fachbeiträgen

Pendenzenmanagement ist ein zentrales Element der Fachbauleitung, aber es steht nicht allein. Wer versteht, warum neutrale Fachbauleitung in TGA-Projekten unverzichtbar ist, findet dazu unseren Beitrag «Warum neutrale Fachbauleitung in TGA-Projekten kein Luxus ist». Die Frage, wer in einem TGA-Projekt welche Koordinationsaufgaben übernimmt, behandeln wir in «Schnittstellenmanagement in der Gebäudetechnik: Wer koordiniert was?». Und wer überlegt, ob ein GU-Mandat oder Eigenregie die bessere Wahl ist, findet Entscheidungshilfen in «GU-Mandat vs. Eigenregie: Wann lohnt sich ein Generalunternehmer?».

Für die Abnahme von GA-Anlagen sind die Anforderungen an Funktionskontrollen und Integrationstests besonders relevant. Unsere Beiträge «Funktionskontrolle vs. Inbetriebnahme: Ein Unterschied, der teuer werden kann», «GA-Abnahme: Was Bauherren und Betreiber von Ausführenden einfordern müssen» und «Was passiert, wenn Anlagen ohne korrekte Abnahme in Betrieb gehen?» zeigen, was auf dem Spiel steht, wenn die Abnahme nicht sauber vorbereitet wird. Wer verstehen will, wie ein vollständiger Planungsprozess von der Ausschreibung bis zur Abnahme aussieht, findet dazu den Beitrag «Vom Lastenheft zur Abnahme: Der BACnet-Planungsprozess in der Praxis».

Für Sanierungsprojekte gelten besondere Spielregeln. Unser Beitrag «TGA-Sanierung ohne Betriebsunterbruch: Wie plant man das?» zeigt, wie Pendenzen und Koordination in laufenden Betrieben organisiert werden müssen. Und «Umsetzung und Qualitätssicherung: Was in der Bauphase wirklich zählt» aus unserer Sanierungsfahrplan-Serie beschreibt, wie Qualitätssicherung und Pendenzenmanagement in der Ausführungsphase zusammenspielen.

Fazit

Professionelles Pendenzenmanagement ist kein Verwaltungsaufwand, sondern ein Steuerungsinstrument. Es verhindert Terminverzug, reduziert Mehrkosten und schafft die Grundlage für eine saubere Abnahme. Die Voraussetzungen dafür sind überschaubar: eine klare Struktur, konsequente Verfolgung, realistische Fristen und die Einbindung aller Beteiligten.

In TGA-Projekten ist das Pendenzenmanagement besonders anspruchsvoll, weil Gewerke funktional verknüpft sind, viele Beteiligte koordiniert werden müssen und die Inbetriebnahmesequenzen komplex sind. Wer diese Komplexität mit einem einfachen Notizbuch zu bewältigen versucht, wird kurz vor der Übergabe von der Realität eingeholt.

Die wichtigste Erkenntnis aus unserer Praxis: Pendenzenmanagement beginnt am ersten Projekttag, nicht bei der Inbetriebnahme. Wer früh erfasst, regelmässig bereinigt und konsequent eskaliert, kommt zur Übergabe mit einer überschaubaren Zahl von Vorbehalten, nicht mit einem unübersichtlichen Stapel offener Fragen.

Sie haben Fragen dazu?

Sie planen ein TGA-Projekt und möchten wissen, wie professionelles Pendenzenmanagement und Fachbauleitung in Ihrer Situation aussehen können? Wir besprechen das gerne mit Ihnen. Nehmen Sie Kontakt auf unter wenget.ch oder info@wenget.ch.

Quellenverzeichnis

  • SIA 118: Allgemeine Bedingungen für Bauarbeiten (Werkvertragsrecht, Mängelrüge und Abnahme)
  • VDI 3814 Blatt 4: Gebäudeautomation, Anforderungen an Inbetriebnahme, Abnahme und Dokumentation
  • IPMA Individual Competence Baseline (ICB): Kompetenzrahmen für Projektmanagement, insbesondere Transparenz, Kommunikation und Steuerung
  • SIA-Normen zur Projektorganisation und Fachbauleitung (sinngemäss, insbesondere Leistungsbilder Bauleitung)
  • Eigene Projekterfahrung der WENGET GmbH aus Fachbauleitungs-, GU- und Schnittstellenmandaten in TGA- und GA-Projekten
Fachbauleitung Projektmanagement

Feedback, Kritik, Lob oder Rückfragen?

Das können Sie auch über LinkedIn tun. Schreiben Sie uns auf unserer LinkedIn-Seite.

Zu WENGET auf LinkedIn

Passende Leistung

GU/TU Mandate für Sanierungen & Retrofits

Leistung ansehen

Sie haben eine konkrete Frage zu Ihrem Projekt?

Wir schätzen Ihre Situation gerne in einem unverbindlichen Erstgespräch ein.

Kontakt aufnehmen
