Funktionskontrollen & Integrationstests 10 Min. Lesezeit

SIA 2046 in der Praxis: Integrale Tests Schritt für Schritt

Was steht wirklich in SIA 2046 und wie setzt man die Norm in konkreten Projekten um?

SIA 2046 in der Praxis: Integrale Tests Schritt für Schritt

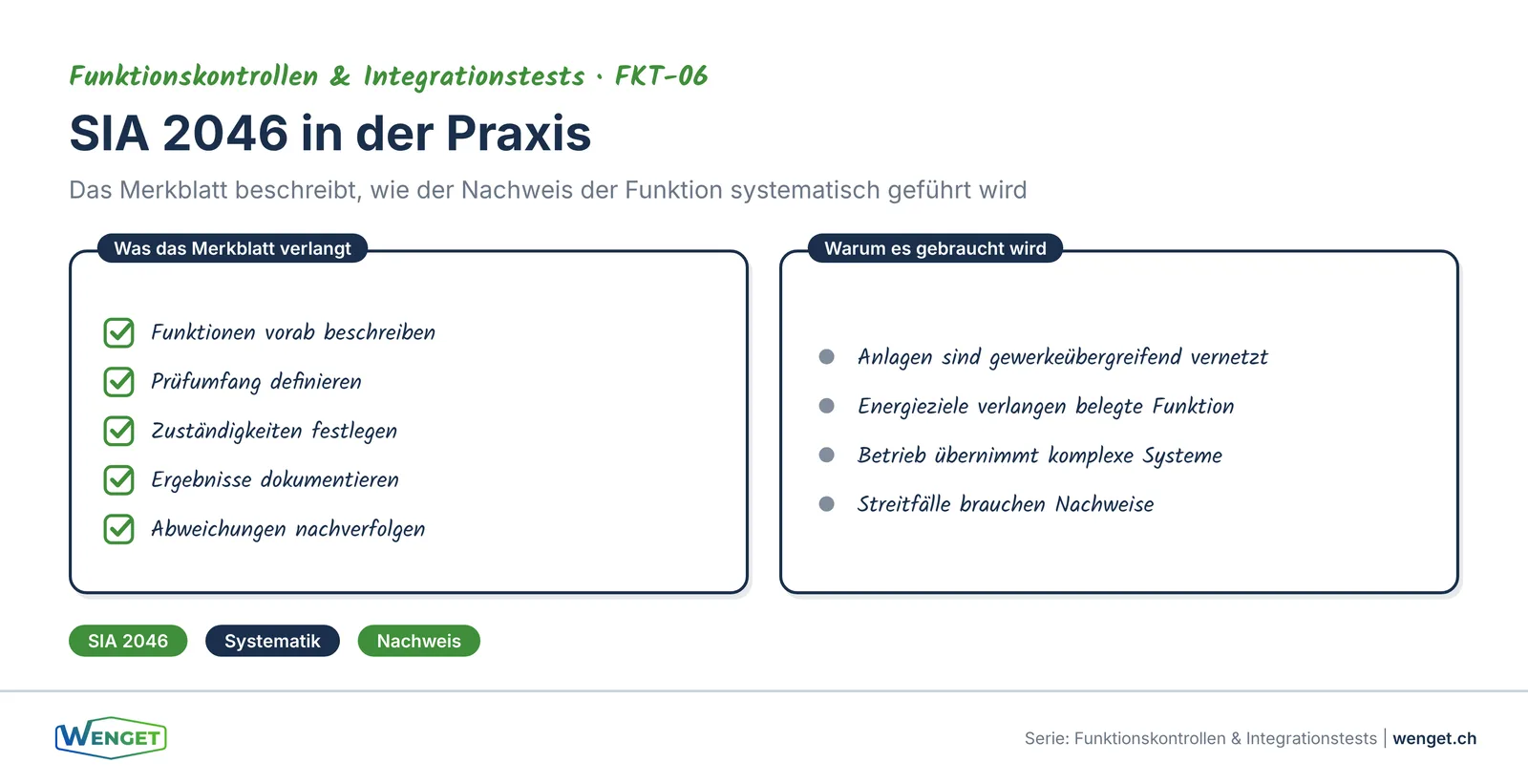

Die SIA 2046:2015 (Integrale Tests von Gebäudetechniksystemen) ist die zentrale Schweizer Norm für die systematische Prüfung des Zusammenspiels aller gebäudetechnischen Systeme. Sie wird in Ausschreibungen regelmässig referenziert, in der Praxis aber selten vollständig angewendet. Viele Planer und Bauherren kennen die Norm dem Namen nach, wissen aber nicht genau, was sie inhaltlich verlangt. Dieser Artikel schlüsselt die SIA 2046 praxisnah auf: Was unterscheidet die verschiedenen Testarten? Welche Störszenarien verlangt die Norm? Wie ist ein konformes Testprotokoll aufgebaut? Und wer ist wofür zuständig?

Einordnung: Wo steht die SIA 2046 im Projektprozess?

Die SIA 2046 setzt dort an, wo die gewerkweisen Einzeltests enden und der integrale Blick beginnt. Im Projektprozess nach SIA 112 (Modell Bauplanung) fallen die integralen Tests in die Phase der Inbetriebnahme und Abnahme, also in die letzte Leistungsphase vor der Übergabe an den Betreiber.

Die Norm baut auf drei Voraussetzungen auf:

  1. Alle Einzelgewerke sind installiert und in Betrieb genommen.
  2. Die gewerkweisen Funktionskontrollen (FKT-01) sind abgeschlossen.
  3. Die Dokumentation (Funktionsbeschriebe, GA-Schemata, Datenpunktlisten) liegt in aktueller Form vor.

Erst wenn diese Voraussetzungen erfüllt sind, beginnt der integrale Test nach SIA 2046. Die Norm ist kein Ersatz für die Einzelfunktionskontrolle, sondern eine Ergänzung, die das systemübergreifende Zusammenspiel prüft.

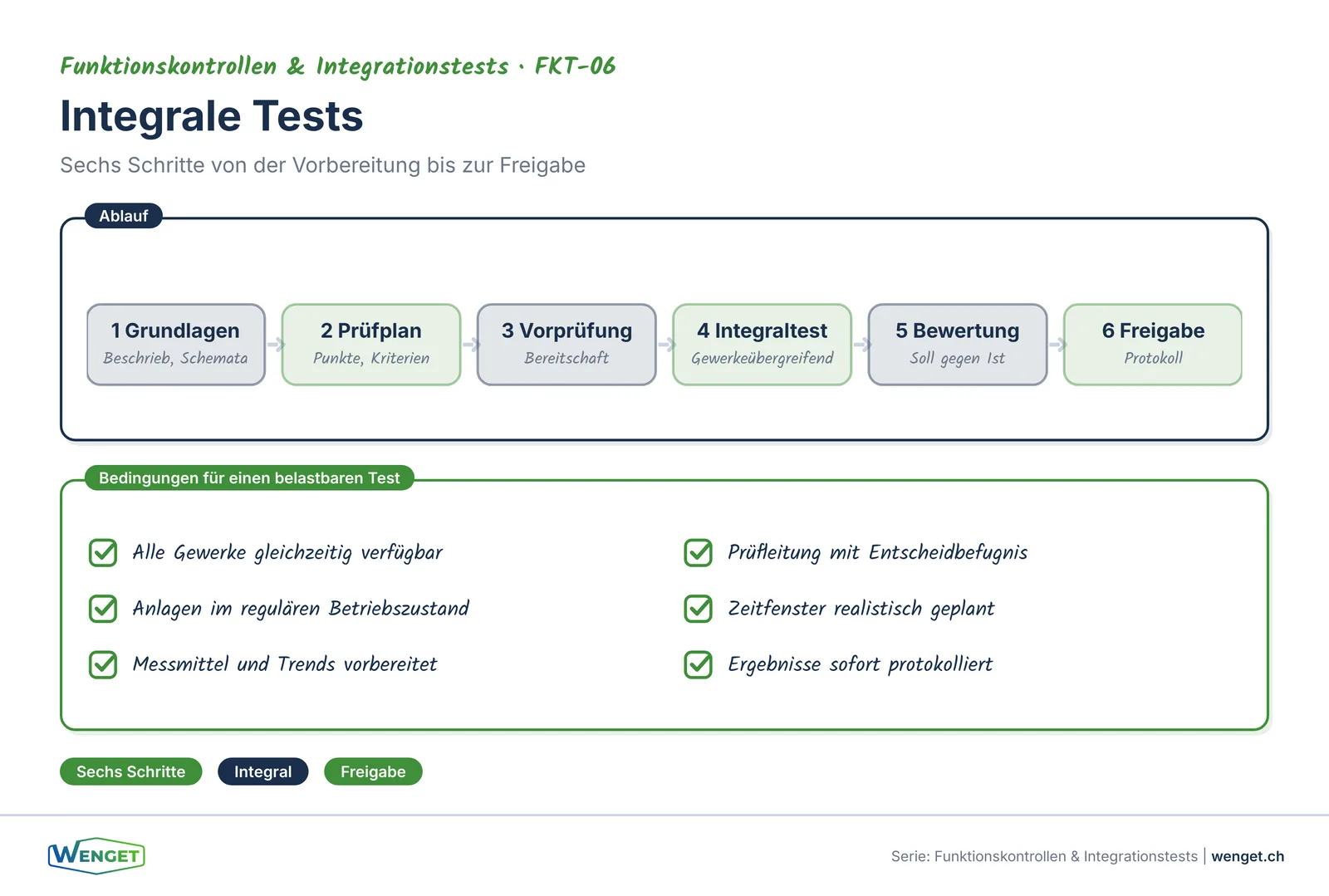

Die drei Teststufen der SIA 2046

Die SIA 2046 definiert drei aufeinander aufbauende Teststufen. Jede Stufe hat einen anderen Fokus und andere Voraussetzungen.

Stufe 1: Funktionstest (Einzelfunktionsprüfung)

Der Funktionstest nach SIA 2046 entspricht der klassischen Funktionskontrolle auf Einzelgewerk-Ebene. Jede Regelschleife, jede Steuerungsfunktion und jede Schutzfunktion wird isoliert geprüft.

Was geprüft wird:

  • Einzelne Regelkreise (z. B. Raumtemperatur-Regelung, Vorlauftemperatur-Regelung)
  • Steuerungsfunktionen (z. B. Pumpe ein/aus, Klappe auf/zu)
  • Schutzfunktionen (z. B. Frostschutz, Übertemperaturschutz)
  • Verriegelungen innerhalb eines Gewerks

Wer durchführt: Der Unternehmer (Systemintegrator) des jeweiligen Gewerks, unter Aufsicht des Fachplaners.

Dokumentation: Testprotokoll mit Soll-Ist-Vergleich für jeden Prüfpunkt.

Stufe 2: Integraler Funktionstest (systemübergreifend)

Der integrale Funktionstest ist das Kernstück der SIA 2046. Er prüft das Zusammenspiel mehrerer Gewerke anhand definierter Szenarien. Hier werden die Schnittstellen geprüft, die bei gewerkeweisen Tests unsichtbar bleiben.

Was geprüft wird:

  • Zusammenspiel von Heizung, Lüftung, Kühlung und Beschattung
  • Brandschutz-Szenarien (Alarmkette von der Detektion bis zur Ansteuerung aller betroffenen Systeme)
  • Saisonumschaltung (Übergang Heiz-/Kühlbetrieb)
  • Störszenarien (Stromausfall, Fühlerausfall, Kommunikationsunterbruch)
  • Prioritätslogik bei Sollwertkonflikten
  • Wiederanlauf nach Stromausfall

Wer durchführt: Ein Testleiter, der das Gesamtsystem überblickt. Dies kann der GA-Planer sein, ein Commissioning-Spezialist oder ein unabhängiger Fachingenieur. Alle beteiligten Gewerkvertreter müssen während der Tests vor Ort sein.

Dokumentation: Testprotokoll mit Szenariobeschreibung, erwarteter Reaktion, tatsächlicher Reaktion und Bewertung.

Stufe 3: Integraler Leistungstest (unter Realbedingungen)

Der integrale Leistungstest findet nach der Inbetriebnahme unter realen Nutzungsbedingungen statt. Er prüft, ob die Anlage im tatsächlichen Betrieb die geforderten Leistungen erbringt.

Was geprüft wird:

  • Einhaltung der Komfortanforderungen (Raumtemperatur, Luftqualität, Beleuchtung) über einen definierten Zeitraum
  • Energieverbrauch im Vergleich zu den Planungswerten
  • Alarmhäufigkeit und Störungsrate
  • Betriebszeiten und Laufzeiten der Aggregate

Wer durchführt: Der Testleiter, gestützt auf Betriebsdaten aus dem Monitoring-System.

Zeitraum: Typischerweise vier bis zwölf Wochen, idealerweise über einen Saisonwechsel.

Dokumentation: Auswertungsbericht mit Messdatenanalyse und Vergleich gegen die Planungswerte.

Die drei Teststufen der SIA 2046: vom Einzeltest über den integralen Funktionstest zum Leistungstest
Die drei Teststufen der SIA 2046: vom Einzeltest über den integralen Funktionstest zum Leistungstest

Störszenarien: Was die Norm verlangt

Die Störszenarien sind der kritischste und zugleich der am häufigsten vernachlässigte Teil der SIA 2046. Die Norm verlangt, dass das Gebäudetechniksystem bei definierten Störungen sicher und vorhersehbar reagiert. Die Störszenarien müssen projektspezifisch definiert werden, aber die Norm gibt einen Rahmen vor.

Standardstörungen nach SIA 2046

Stromausfall und Wiederkehr. Die Stromversorgung wird unterbrochen und nach definierter Zeit wiederhergestellt. Der Test prüft:

  • Starten alle Systeme automatisch?
  • Wird die korrekte Betriebsart wiederhergestellt (Heizen/Kühlen/Stand-by)?
  • Gibt es einen koordinierten, sequenziellen Wiederanlauf, der Lastspitzen vermeidet?
  • Werden alle Stellorgane (Ventile, Klappen) korrekt repositioniert?

Fühlerausfall. Ein Sensor wird physisch oder per Software deaktiviert. Der Test prüft:

  • Erkennt das System den Ausfall?
  • Wird ein Alarm generiert?
  • Wird auf einen Ersatzwert umgeschaltet?
  • Ist das Notprogramm sinnvoll (z. B. Ventil auf sichere Position, Vorlauftemperatur auf Maximalwert)?

Kommunikationsunterbruch. Die Verbindung zwischen einer Automationsstation und dem übergeordneten System wird unterbrochen. Der Test prüft:

  • Arbeitet die Station autark weiter?
  • Werden lokale Zeitprogramme eingehalten?
  • Wird der Kommunikationsausfall als Alarm gemeldet?
  • Synchronisiert sich die Station nach Wiederherstellung der Verbindung korrekt?

Pumpen- oder Ventilatorausfall. Ein Antrieb fällt aus (Simulation durch Abschaltung). Der Test prüft:

  • Wird die Redundanzpumpe/der Redundanzventilator aktiviert?
  • Werden abhängige Systeme korrekt nachgeführt?
  • Wird ein Alarm generiert?

Brandmelder-Alarm. Ein Brandalarm wird simuliert. Der Test prüft die gesamte Kette:

  • Lüftung wird abgeschaltet
  • Brandschutzklappen schliessen
  • Entrauchungsanlage wird aktiviert (falls vorhanden)
  • Aufzüge fahren in Feuerwehrposition
  • Fluchtwegebeleuchtung wird aktiviert
Störszenarien nach SIA 2046: Was bei Stromausfall, Fühlerausfall, Kommunikationsunterbruch und Brandalarm passieren muss
Störszenarien nach SIA 2046: Was bei Stromausfall, Fühlerausfall, Kommunikationsunterbruch und Brandalarm passieren muss

Protokollstruktur: Wie ein konformes Testprotokoll aussieht

Die SIA 2046 verlangt eine lückenlose Dokumentation aller Tests. Ein konformes Testprotokoll enthält für jedes Testszenario folgende Informationen:

Kopfdaten:

  • Projektnummer und Projektname
  • Datum und Uhrzeit des Tests
  • Anwesende Personen mit Funktion und Firmenzugehörigkeit
  • Witterungsbedingungen (relevant für Heiz-/Kühlszenarien)
  • Betriebszustand der Anlage vor Testbeginn

Szenariobeschreibung:

  • Eindeutige Szenario-ID und Bezeichnung
  • Beschreibung der durchzuführenden Aktion (z. B. «Stromunterbrechung für 60 Sekunden am Hauptverteiler»)
  • Beteiligte Gewerke und Systeme
  • Verweis auf den Funktionsbeschrieb (Soll-Verhalten)

Erwartete Reaktion (Soll):

  • Detaillierte Beschreibung des erwarteten Verhaltens aller betroffenen Systeme
  • Zeitliche Abfolge (z. B. «innerhalb von 30 Sekunden nach Stromwiederkehr»)
  • Messwerte und Grenzwerte, die eingehalten werden müssen

Tatsächliche Reaktion (Ist):

  • Beschreibung des beobachteten Verhaltens
  • Abweichungen vom Soll-Verhalten
  • Messwerte (Screenshots von Trendkurven, Leitsystem-Ausdrucke)

Bewertung:

  • Bestanden / Nicht bestanden / Teilweise bestanden
  • Bei Nichtbestehen: Zuordnung zum verantwortlichen Gewerk
  • Schweregrad des Mangels (kritisch, erheblich, geringfügig)
  • Nachbesserungsmassnahme und Frist

Nachtest:

  • Wurde der Nachtest durchgeführt?
  • Datum und Ergebnis des Nachtests
  • Abschliessende Bewertung
Aufbau eines SIA-2046-konformen Testprotokolls: Szenario, Soll, Ist, Bewertung, Nachtest
Aufbau eines SIA-2046-konformen Testprotokolls: Szenario, Soll, Ist, Bewertung, Nachtest

Rollenverteilung: Wer plant, wer testet, wer dokumentiert?

Die SIA 2046 definiert klare Rollen für den integralen Testprozess.

Auftraggeber (Bauherr)

Der Bauherr beauftragt die integralen Tests als Projektleistung und stellt das Budget bereit. Er definiert gemeinsam mit dem Planer die Abnahmekriterien und entscheidet über die Bewertung der Testergebnisse. Der Bauherr oder sein Vertreter nimmt an den Testtagen teil und gegenzeichnet das Testprotokoll.

Testleiter (übergeordnete Koordination)

Der Testleiter ist die Schlüsselrolle im integralen Testprozess. Er:

  • Erstellt das Testhandbuch mit allen Szenarien
  • Koordiniert die Terminplanung mit allen Gewerkvertretern
  • Leitet die Testdurchführung vor Ort
  • Dokumentiert die Ergebnisse im Testprotokoll
  • Bewertet die Testergebnisse und ordnet Mängel zu

Der Testleiter muss das Gesamtsystem verstehen und darf nicht gleichzeitig Unternehmer eines der beteiligten Gewerke sein. In der Praxis wird die Rolle häufig vom GA-Planer übernommen. Bei grossen oder komplexen Projekten empfiehlt sich ein unabhängiger Commissioning-Spezialist.

Gewerkvertreter (Fachspezialisten)

Jedes beteiligte Gewerk stellt einen fachlich kompetenten Vertreter, der am Testtag vor Ort ist. Der Gewerkvertreter:

  • Bedient sein System während der Tests
  • Simuliert Störszenarien auf Anweisung des Testleiters
  • Behebt einfache Mängel vor Ort (wenn möglich)
  • Bestätigt das Testergebnis für sein Gewerk

Planer (fachliche Referenz)

Der Planer hat den Funktionsbeschrieb erstellt und definiert damit das Soll-Verhalten. Er unterstützt den Testleiter bei der Interpretation der Testergebnisse und bei der Beurteilung, ob Abweichungen akzeptabel sind.

Häufige Fehler bei der Anwendung von SIA 2046

Aus unserer Erfahrung bei WENGET treten folgende Fehler bei der Anwendung der SIA 2046 besonders häufig auf:

Störszenarien werden ausgelassen. Der Normaltest wird durchgeführt, aber die Störszenarien werden «aus Zeitgründen» übersprungen. Dabei sind gerade die Störszenarien der wertvollste Teil des integralen Tests, weil sie die Fehler aufdecken, die im Normalbetrieb unsichtbar bleiben.

Testprotokoll nur als Checkliste. Statt eines detaillierten Soll-Ist-Vergleichs wird eine Checkliste mit «OK» oder «Nicht OK» ausgefüllt. Bei einem «Nicht OK» fehlt die Beschreibung des tatsächlichen Verhaltens und die Mängelzuordnung. Ein solches Protokoll ist für Nachbesserungen und Gewährleistungsfragen unbrauchbar.

Gewerkvertreter nicht vollständig anwesend. Am Testtag fehlt der Vertreter eines Gewerks (z. B. Elektro), und die Szenarien, die dieses Gewerk betreffen, werden verschoben oder übersprungen. Die verschobenen Tests finden dann nie statt.

Integraler Leistungstest wird nicht durchgeführt. Der integrale Funktionstest (Stufe 2) wird durchgeführt, aber der Leistungstest (Stufe 3) unter Realbedingungen unterbleibt. Damit fehlt die Verifikation, dass die Anlage auch im tatsächlichen Betrieb die geforderten Leistungen erbringt.

Keine Nachtests. Mängel werden festgestellt und dokumentiert, aber die Nachtests nach der Behebung werden nicht durchgeführt. Ohne Nachtest ist nicht belegt, dass der Mangel tatsächlich behoben wurde.

Wie WENGET SIA 2046 umsetzt

WENGET wendet die SIA 2046 als strukturiertes Testrahmenwerk an. Unser Vorgehen:

  1. Testhandbuch: Vor den Tests erstellen wir ein projektspezifisches Testhandbuch, das alle Szenarien, erwarteten Reaktionen und Bewertungskriterien enthält. Das Testhandbuch wird mit dem Bauherrn und allen Gewerkvertretern abgestimmt.
  2. Störszenarien als Pflicht: Wir führen immer alle definierten Störszenarien durch. Keine Abstriche «aus Zeitgründen».
  3. Lückenlose Dokumentation: Jedes Testszenario wird mit vollständigem Soll-Ist-Vergleich, Screenshots und Messwerten dokumentiert.
  4. Nachtest-Management: Für jeden festgestellten Mangel wird ein Nachtest geplant und durchgeführt. Erst nach erfolgreichem Nachtest gilt das Szenario als bestanden.
  5. Leistungstest: Wir planen den integralen Leistungstest (Stufe 3) von Anfang an im Terminplan ein, idealerweise über einen Saisonwechsel.
WENGET-Vorgehen bei SIA 2046: vom Testhandbuch über die Durchführung bis zum Nachtest
WENGET-Vorgehen bei SIA 2046: vom Testhandbuch über die Durchführung bis zum Nachtest

Aufwand und Planung: Wann muss man beginnen?

Die integralen Tests nach SIA 2046 erfordern Vorlauf. Die Testplanung sollte nicht erst beginnen, wenn alle Gewerke in Betrieb genommen sind, sondern bereits in der Ausführungsphase.

Testhandbuch ab Ausführungsbeginn. Das Testhandbuch (Testszenarien, erwartete Reaktionen, Bewertungskriterien) sollte parallel zur Ausführung erstellt werden. Die Grundlage sind die Funktionsbeschriebe und die GA-Schemata, die zu diesem Zeitpunkt vorliegen. Je früher das Testhandbuch fertig ist, desto besser können die Gewerkvertreter sich vorbereiten und ihre Systeme auf die Testszenarien ausrichten.

Terminkoordination drei bis vier Wochen vorher. Die Testtermine müssen frühzeitig mit allen Gewerkvertretern abgestimmt werden. Erfahrungsgemäss ist die Verfügbarkeit der Gewerkvertreter die grösste Herausforderung bei der Terminplanung. Wenn ein Gewerk am Testtag nicht vertreten ist, müssen Szenarien verschoben werden, was den gesamten Zeitplan gefährdet.

Testtage realistisch planen. Für eine mittelgrosse Anlage (Bürogebäude, 50 bis 100 Automationsstationen) sind typischerweise zwei bis vier Testtage für den integralen Funktionstest (Stufe 2) zu veranschlagen. Dazu kommen ein bis zwei Tage für die Testplanung und ein bis zwei Tage für die Auswertung und Berichterstellung. Der integrale Leistungstest (Stufe 3) erfordert zusätzlich einen Überwachungszeitraum von vier bis zwölf Wochen mit anschliessender Datenauswertung.

Budget transparent ausweisen. Der Aufwand für die integralen Tests sollte in der Kostenplanung als separater Posten ausgewiesen werden. Wenn die Tests im Gesamtbudget «versteckt» sind, werden sie bei Budgetengpässen als erstes gestrichen. Ein separater Posten mit definiertem Umfang und Verantwortlichkeit schützt vor dieser Dynamik.

Querverweise zu unseren Fachserien

  • Funktionskontrolle vs. Inbetriebnahme (FKT-01): Die begriffliche Grundlage für die Stufe 1 der SIA 2046.
  • Integrationstests (FKT-02): Vertiefung der Stufe 2 mit Fokus auf typische Integrationsmängel.
  • GA-Abnahme-Checkliste (FKT-03): Welche Unterlagen für die Abnahme vorliegen müssen, die nach den integralen Tests erfolgt.
  • Wiederkehrende Funktionskontrollen (FKT-05): Warum die SIA 2046 auch periodische Tests vorsieht, nicht nur die Erstabnahme.

Fazit

Die SIA 2046 ist eine gut strukturierte, praxistaugliche Norm, die das Werkzeug für integrale Tests liefert. Ihr Potenzial wird in der Praxis aber nur dann ausgeschöpft, wenn sie vollständig angewendet wird: mit allen drei Teststufen, mit vollständigen Störszenarien, mit lückenloser Dokumentation und mit konsequenten Nachtests. Wer die SIA 2046 auf den Normaltest reduziert und die Störszenarien auslässt, verschenkt den grössten Nutzen der Norm. Denn gerade die Störszenarien decken die Mängel auf, die im Alltag unsichtbar bleiben und erst im Ernstfall zu teuren Folgen führen.

Sie haben Fragen dazu?

WENGET setzt die SIA 2046 als strukturiertes Testrahmenwerk in der Praxis um. Ob Neubau oder Sanierung: Wir erstellen das Testhandbuch, leiten die integralen Tests und dokumentieren die Ergebnisse normkonform. Kontaktieren Sie uns für eine unverbindliche Erstberatung.

Quellenverzeichnis

  • SIA 2046:2015, Integrale Tests von Gebäudetechniksystemen
  • SIA 112:2014, Modell Bauplanung
  • SIA 118:2013, Allgemeine Bedingungen für Bauarbeiten
  • SIA 118/380:2007, Allgemeine Bedingungen für Gebäudetechnik
  • SWKI BA101-01: Leistungen der Fachingenieure für Gebäudeautomation
  • SWKI Abnahmedokumente Set: Abnahmeprotokolle und Funktionskontroll-Formulare
  • SN EN ISO 16484-1:2010, Systeme der Gebäudeautomation, Teil 1: Projektplanung und -ausführung
Funktionskontrollen Abnahme

Feedback, Kritik, Lob oder Rückfragen?

Das können Sie auch über LinkedIn tun. Schreiben Sie uns auf unserer LinkedIn-Seite.

Zu WENGET auf LinkedIn

Passende Leistung

Funktionskontrollen & Integrationstests
