Was KNX über den Lebenszyklus wirklich kostet
Wie vergleichen wir Raumautomationslösungen fair, wenn Erstinvestition, Änderungen, Erweiterungen und Betrieb einbezogen werden?

Ein Fachbeitrag der WENGET GmbH zum Thema KNX Planung & Engineering
Wer Raumautomationslösungen vergleicht, schaut meistens zuerst auf die Offerte. Das ist verständlich, denn die Erstinvestition ist der einzige Kostenpunkt, der zum Zeitpunkt der Entscheidung konkret vorliegt. Doch in einem Gebäude, das zwanzig oder dreissig Jahre genutzt wird, ist die Erstinvestition oft nicht der grösste Kostenblock. Nutzungsänderungen, Mieterausbauten, Erweiterungen und der Ersatz einzelner Komponenten summieren sich über die Zeit zu Beträgen, die die ursprüngliche Investition deutlich übersteigen können.
Dieser Beitrag zeigt, wie eine faire Gesamtkostenbetrachtung für KNX-Anlagen aufgebaut wird, welche Kostenblöcke über den Lebenszyklus anfallen und wie eine einfache Beispielrechnung mit klar deklarierten Annahmen helfen kann, Offerten richtig einzuordnen. Wir beschränken uns dabei bewusst auf die KNX-spezifischen Aspekte. Den allgemeinen Lifecycle-Ansatz für Gebäudeautomation behandelt unser Beitrag «GA verstehen, Teil 3: Was kostet Gebäudeautomation, und wann zahlt sie sich aus?».

Warum die günstigste Offerte trügt
Eine Offerte bildet immer nur einen Moment ab. Sie beschreibt, was zum Zeitpunkt der Ausschreibung geplant ist, und sie bewertet das nach den Preisen, die ein Anbieter heute kalkuliert. Was sie nicht zeigt: wie die Anlage auf Veränderungen reagiert, wie aufwendig eine Umprogrammierung nach einem Mieterausbau ist, ob das ETS-Projekt vollständig und dokumentiert übergeben wird, und ob die gewählte Topologie spätere Erweiterungen erlaubt oder erschwert.
Zwei Angebote für dasselbe Gebäude können in der Erstinvestition eng beieinanderliegen und sich über zwanzig Jahre trotzdem erheblich unterscheiden. Der Unterschied liegt nicht im Preis pro Gerät, sondern in der Qualität der Planung, der Struktur des ETS-Projekts und der Skalierbarkeit der Topologie. Eine schlecht strukturierte Anlage, die bei jeder Änderung aufwendige Eingriffe erfordert, ist langfristig teurer als eine sorgfältig geplante Anlage mit einem höheren Anfangspreis.
Das ist kein theoretisches Argument. In unserer Praxis begegnen wir regelmässig Anlagen, bei denen Gruppenadressen ohne Struktur vergeben wurden, physikalische Adressen nicht zur Topologie passen und das ETS-Projekt beim Bauherrn fehlt oder veraltet ist. Jede Änderung an solchen Anlagen beginnt mit einer Bestandsaufnahme, die Zeit und Geld kostet, bevor die eigentliche Arbeit überhaupt anfängt. Wie eine saubere Struktur von Beginn an aussieht, beschreiben wir in der Serie «KNX richtig planen».
Die vier Kostenblöcke im Überblick
Eine vollständige Lebenszykluskostenbetrachtung nach dem Ansatz der SIA 480 gliedert die Kosten in Kategorien, die über die Nutzungsdauer summiert und auf einen gemeinsamen Bezugszeitpunkt diskontiert werden. Für KNX-Anlagen sind vier Kostenblöcke relevant.
Erstinvestition. Dazu gehören Planung und Engineering (ETS-Projektierung, Adresskonzept, Datenpunktliste), Materialkosten (Geräte, Busleitung, Spannungsversorgungen, Koppler), Installation und Inbetriebnahme sowie die Abnahme und Dokumentation. Dieser Block ist in der Offerte sichtbar, aber oft unvollständig: Planung und Dokumentation werden in günstigen Angeboten häufig knapp kalkuliert, was sich später rächt.
Betriebskosten. Dazu zählen Wartung, Inspektion und wiederkehrende Funktionskontrollen. Bei KNX-Anlagen ist der Wartungsaufwand im Vergleich zu anderen Systemen überschaubar, solange die Anlage sauber dokumentiert ist. Fehlt die Dokumentation, steigt der Aufwand bei jeder Intervention erheblich.
Kosten für Änderungen und Erweiterungen. Das ist der Kostenblock, der in Offertvergleichen am häufigsten fehlt und der langfristig am stärksten differenziert. Jede Nutzungsänderung, jeder Mieterausbau, jede neue Funktion erfordert eine Anpassung im ETS-Projekt. Wie aufwendig das ist, hängt direkt von der Qualität der ursprünglichen Planung ab.
Ersatzkosten. Geräte haben eine begrenzte Lebensdauer. Bei KNX ist die Herstellerunabhängigkeit ein echter Vorteil: Da KNX ein offener Standard ist, können Geräte verschiedener Hersteller kombiniert werden, und ein Gerät kann durch ein Produkt eines anderen Herstellers ersetzt werden, ohne die gesamte Anlage zu ändern. Dennoch entstehen Kosten für Demontage, Programmierung und Inbetriebnahme.
KNX-spezifische Faktoren bei Nutzungsänderungen
Nutzungsänderungen sind in Zweckbauten die Regel, nicht die Ausnahme. Büroflächen werden umstrukturiert, Mietbereiche neu aufgeteilt, Besprechungsräume zusammengelegt oder getrennt. Jede dieser Änderungen hat Auswirkungen auf die Raumautomation.
Bei KNX bedeutet eine Nutzungsänderung typischerweise: neue Gruppenadresszuordnungen, angepasste Szenen und Logikfunktionen, möglicherweise neue Geräte oder veränderte Linienzugehörigkeiten. Wie aufwendig das ist, hängt von drei Faktoren ab.
Erstens von der Topologie. Eine Anlage, bei der Linien sauber nach Gebäudebereichen oder Geschossen strukturiert sind, lässt sich zonenweise anpassen, ohne andere Bereiche zu berühren. Eine Anlage, bei der Geräte aus verschiedenen Bereichen auf derselben Linie liegen, erfordert bei jeder Änderung eine Gesamtbetrachtung. Die Topologieplanung ist deshalb keine rein technische Frage, sondern eine wirtschaftliche.
Zweitens von der Gruppenadressstruktur. Eine dreistufige Gruppenadressstruktur mit klarer Namenskonvention erlaubt es, Änderungen gezielt und nachvollziehbar vorzunehmen. Ohne Struktur muss bei jeder Änderung zuerst verstanden werden, was welche Adresse bedeutet, bevor überhaupt etwas geändert werden kann.
Drittens vom Zustand des ETS-Projekts. Das ETS-Projekt ist das zentrale Dokument einer KNX-Anlage. Wenn es vollständig, aktuell und beim Bauherrn verfügbar ist, kann jede qualifizierte Fachperson Änderungen vornehmen. Wenn es fehlt, veraltet oder nur beim ursprünglichen Installateur liegt, ist der Bauherr abhängig und jede Änderung beginnt mit einer kostspieligen Rekonstruktion. Warum das ETS-Projekt dem Bauherrn gehört, erläutern wir im Beitrag «Das ETS-Projekt gehört dem Bauherrn» aus der Serie «KNX richtig planen».

Mieterausbauten: der unterschätzte Kostentreiber
Mieterausbauten sind in Büro- und Gewerbeliegenschaften ein wiederkehrendes Ereignis. Wenn ein Mieter auszieht und ein neuer einzieht, werden Flächen oft neu aufgeteilt, Beleuchtungszonen angepasst, Beschattungsgruppen geändert und Raumtemperaturregelungen neu konfiguriert. Das ist bei jedem Automationssystem mit Aufwand verbunden, aber bei KNX gibt es Faktoren, die diesen Aufwand stark beeinflussen.
Ein wesentlicher Punkt ist die Herstellerunabhängigkeit. Da KNX ein offener Standard ist, kann der Bauherr für jeden Mieterausbau den Anbieter frei wählen. Er ist nicht auf den ursprünglichen Installateur angewiesen. Das setzt allerdings voraus, dass das ETS-Projekt vollständig übergeben wurde und die Anlage sauber dokumentiert ist. Ohne diese Grundlage ist die theoretische Herstellerunabhängigkeit in der Praxis wertlos.
Ein weiterer Punkt ist die Skalierbarkeit der Topologie. Ein Liniensegment kann bis zu 64 Teilnehmer aufnehmen, eine Linie mit Linienverstärkern bis zu vier Segmente. Wenn bei der Erstplanung Reserven eingeplant wurden, können neue Geräte für einen Mieterausbau ohne topologische Eingriffe ergänzt werden. Wenn die Linien bereits voll ausgelastet sind, braucht es neue Koppler, neue Linien und möglicherweise Eingriffe in die Backbone-Struktur. Das ist planbar, aber es kostet.
Schliesslich spielt die Parametrierung der Geräte eine Rolle. Viele KNX-Geräte bieten umfangreiche Konfigurationsmöglichkeiten, die in der ETS festgelegt werden. Wenn diese Konfiguration dokumentiert ist, lässt sich ein Gerät bei einem Mieterausbau schnell anpassen. Wenn nicht, muss zuerst verstanden werden, was das Gerät tut, bevor es geändert werden kann.
Ersatz und Erweiterung: was der offene Standard wirklich bringt
KNX ist ein offener Standard, der in EN 50090 und ISO/IEC 14543-3 genormt ist. Das bedeutet in der Praxis: Geräte verschiedener Hersteller sind interoperabel, und ein Gerät kann durch ein Produkt eines anderen Herstellers ersetzt werden, solange es dieselben Datenpunkttypen und Kommunikationsobjekte unterstützt. Dieser Vorteil ist real, aber er hat Voraussetzungen.
Erstens muss das ETS-Projekt vorhanden und aktuell sein. Beim Ersatz eines Geräts wird das neue Gerät in der ETS konfiguriert und mit den bestehenden Gruppenadressen verknüpft. Ohne aktuelles ETS-Projekt ist das nicht möglich, ohne die Anlage zuerst zu rekonstruieren.
Zweitens müssen die Datenpunkttypen übereinstimmen. Ein Taster, der DPT 1.001 für Schalten verwendet, kann durch jeden Taster ersetzt werden, der denselben DPT unterstützt. Wenn ein Gerät proprietäre Erweiterungen oder unübliche DPT-Kombinationen verwendet, kann der Ersatz aufwendiger sein.
Drittens ist bei KNX Secure der FDSK (Factory Default Setup Key) des neuen Geräts erforderlich. Dieser Schlüssel ist auf dem Gerät aufgedruckt oder im Lieferumfang enthalten und muss in der ETS eingetragen werden, bevor das Gerät in ein gesichertes Projekt integriert werden kann. Das ist ein überschaubarer Schritt, aber er muss bekannt sein und eingeplant werden.

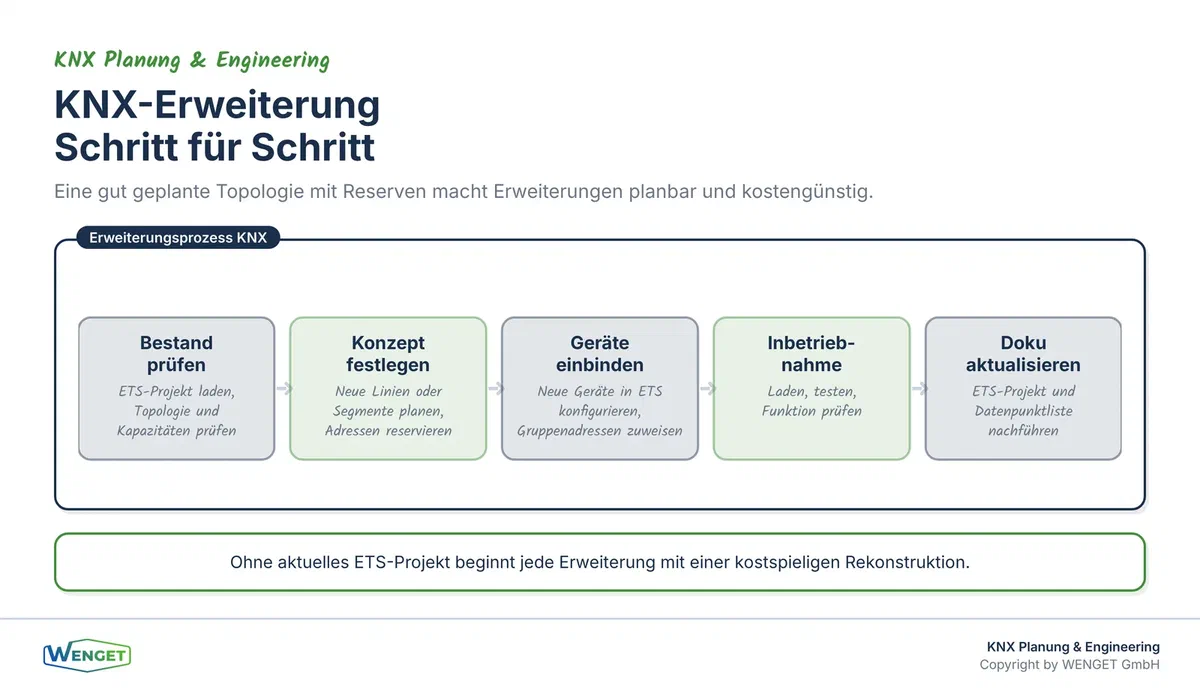

Bei Erweiterungen kommt die Topologieplanung wieder ins Spiel. Eine gut geplante Anlage hat Adressreserven, freie Kapazitäten auf den Linien und eine IP-Backbone-Struktur, die neue Bereiche aufnehmen kann. Eine schlecht geplante Anlage erfordert bei jeder Erweiterung strukturelle Eingriffe, die weit über die eigentliche Erweiterung hinausgehen.

Eine Beispielrechnung mit klar deklarierten Annahmen
Um die Kostenblöcke greifbar zu machen, zeigen wir eine vereinfachte Beispielrechnung. Alle Zahlen sind Annahmen für ein fiktives Bürogebäude und dienen ausschliesslich der Illustration. Sie sind nicht als Marktpreise oder Erfahrungswerte zu verstehen.
Annahmen: Bürogebäude mit 20 Räumen, Nutzungsdauer 20 Jahre, zwei Mieterausbauten im Betrachtungszeitraum (Jahr 7 und Jahr 14), eine Erweiterung um 5 Räume in Jahr 10. Zwei Szenarien: Szenario A mit sorgfältiger Erstplanung (vollständige Dokumentation, strukturiertes ETS-Projekt, Topologiereserven), Szenario B mit minimaler Erstplanung (knappe Kalkulation, unstrukturiertes ETS-Projekt, keine Reserven).
| Kostenblock | Szenario A | Szenario B |
|---|---|---|
| Erstinvestition | höher | tiefer |
| Betrieb (20 Jahre) | vergleichbar | vergleichbar |
| Mieterausbau Jahr 7 | tiefer | höher |
| Erweiterung Jahr 10 | tiefer | höher |
| Mieterausbau Jahr 14 | tiefer | höher |
| Gesamtkosten 20 Jahre | tiefer | höher |
Die Tabelle zeigt das Prinzip, ohne konkrete Zahlen zu erfinden: Szenario A hat eine höhere Erstinvestition, aber tiefere Folgekosten. Szenario B spart bei der Erstinvestition, zahlt aber bei jeder Änderung einen Aufpreis. Über zwanzig Jahre kehrt sich das Verhältnis um.
Für eine belastbare Berechnung empfehlen wir die Methodik der SIA 480, die Investitions- und Folgekosten auf einen gemeinsamen Barwert diskontiert und so einen fairen Vergleich ermöglicht. Welche Annahmen dabei getroffen werden (Diskontierungssatz, Nutzungsdauer, Häufigkeit von Änderungen), muss für jedes Projekt explizit festgelegt und dokumentiert werden.
Was eine faire Ausschreibung leisten muss
Wenn die Gesamtkosten über den Lebenszyklus entscheiden, muss die Ausschreibung so gestaltet sein, dass diese Kosten sichtbar werden. Das bedeutet konkret: Die Ausschreibung muss nicht nur Geräte und Installation beschreiben, sondern auch Planungsleistungen, Dokumentationsanforderungen und Übergabeleistungen.
Zu den Punkten, die in einer KNX-Ausschreibung explizit gefordert werden sollten, gehören: ein vollständiges und kommentiertes ETS-Projekt als Übergabedokument, eine dreistufige Gruppenadressstruktur mit Namenskonvention, eine Topologie mit definierten Reserven, eine Datenpunktliste mit physikalischen Adressen und Gruppenadresszuordnungen sowie eine Abnahmedokumentation.
Wenn diese Anforderungen fehlen, sind Offerten nicht vergleichbar. Eine günstige Offerte ohne Dokumentationsanforderungen und eine teurere Offerte mit vollständiger Übergabe sind keine gleichwertigen Alternativen. Sie beschreiben unterschiedliche Leistungen, und der Preisunterschied ist keine Einsparung, sondern eine verschobene Ausgabe.
Die häufigsten Fehler in KNX-Ausschreibungen und wie man sie vermeidet, behandeln wir im Beitrag «Die häufigsten Fehler in KNX-Ausschreibungen».
Betrieb und Wartung: was langfristig zählt
Im laufenden Betrieb ist der Aufwand bei einer gut dokumentierten KNX-Anlage überschaubar. KNX-Geräte sind robust, und der Bus selbst ist ein einfaches, bewährtes Medium. Wiederkehrende Funktionskontrollen, wie sie für Gebäudeautomationsanlagen empfohlen werden, sind bei KNX in der Regel weniger aufwendig als bei komplexeren Systemen, solange die Anlage sauber dokumentiert ist.
Was den Betriebsaufwand erhöht, sind fehlende oder veraltete Unterlagen. Wenn ein Gerät ausfällt und das ETS-Projekt nicht aktuell ist, muss zuerst der Ist-Zustand rekonstruiert werden. Das ist bei einem einzelnen Gerät noch überschaubar. Bei einer grösseren Störung oder einer systematischen Fehlersuche kann es erheblichen Aufwand bedeuten. Wie eine professionelle Fehlersuche im Bestand abläuft, beschreiben wir im Beitrag «Fehlersuche im KNX-Bestand mit Busmonitor und Telegrammanalyse» aus der Serie «KNX in Betrieb und Bestand».
Ein weiterer Aspekt ist die Sicherheit. KNX Secure mit Data Secure und IP Secure schützt die Anlage vor unbefugtem Zugriff. Wenn KNX Secure eingesetzt wird, müssen Projektpasswörter und Gerätezertifikate sorgfältig verwaltet werden. Gehen diese verloren, kann der Zugriff auf die Anlage erheblich erschwert werden. Die Verwaltung dieser Schlüssel ist ein Betriebsaspekt, der bei der Planung berücksichtigt und in der Übergabedokumentation festgehalten werden muss.

Der rote Faden zu unseren Fachbeiträgen
Die Grundlage für tiefe Lebenszykluskosten wird in der Planung gelegt. Wie eine KNX-Anlage von Beginn an sauber strukturiert wird, zeigt die Serie «KNX richtig planen» mit den Beiträgen «Topologie, Linien und IP-Backbone sauber aufbauen» (Teil 2) und «Gruppenadressen und Namenskonvention als Fundament» (Teil 3). Warum das ETS-Projekt dem Bauherrn gehört und wie die Übergabe geregelt werden sollte, erklärt Teil 5 «Das ETS-Projekt gehört dem Bauherrn».
Wer eine bestehende Anlage bewertet oder modernisiert, findet in der Serie «KNX in Betrieb und Bestand» die passenden Beiträge: «KNX-Bestandsanlagen modernisieren statt ersetzen» (Teil 3) zeigt, wann eine Modernisierung wirtschaftlicher ist als ein Ersatz. «Raumautomation mit KNX nach EN ISO 52120» (Teil 4) stellt den Zusammenhang zwischen Automationsqualität und Energieeffizienz her.
Den allgemeinen Vergleich zwischen offenem Standard und Herstellersystem aus Bauherrensicht behandelt unser Beitrag «Offener Standard oder Herstellersystem? Kriterien für Bauherren». Und wer verstehen will, was schlechte Gebäudeautomation insgesamt kostet, findet im Beitrag «Was schlechte Gebäudeautomation wirklich kostet» eine breitere Perspektive.
Fazit
Die günstigste Offerte ist nicht die günstigste Anlage. Das gilt für Gebäudeautomation generell und für KNX im Besonderen. Nutzungsänderungen, Mieterausbauten und Erweiterungen sind in Zweckbauten keine Ausnahmen, sondern planbare Ereignisse. Wie viel sie kosten, hängt direkt von der Qualität der Erstplanung ab: von der Topologie, der Gruppenadressstruktur, dem Zustand des ETS-Projekts und der Vollständigkeit der Dokumentation.
Eine faire Gesamtkostenbetrachtung nach dem Ansatz der SIA 480 macht diese Zusammenhänge sichtbar und erlaubt einen echten Vergleich zwischen Angeboten. Sie erfordert klare Annahmen über Nutzungsdauer, Häufigkeit von Änderungen und Diskontierungssatz, aber sie gibt Bauherren und Kostenplanern eine Grundlage, die über den Offertpreis hinausgeht.
Wir empfehlen, diese Betrachtung bereits in der Planungsphase anzustellen, nicht erst, wenn die erste Nutzungsänderung ansteht. Die Weichen werden früh gestellt, und die Konsequenzen zeigen sich spät.
Sie haben Fragen dazu?
Sie möchten wissen, wie Ihre bestehende oder geplante KNX-Anlage in einer Lebenszyklusbetrachtung abschneidet, oder Sie suchen Unterstützung bei der Ausschreibung und Offertprüfung? Wir helfen Ihnen, die richtigen Fragen zu stellen und die Antworten einzuordnen. Schreiben Sie uns unter info@wenget.ch oder besuchen Sie wenget.ch.
Quellenverzeichnis
- SIA 480: Wirtschaftlichkeitsrechnung für Investitionen im Hochbau, Schweizerischer Ingenieur- und Architektenverein
- SN EN ISO 52120-1 (SIA 386.111): Energieeffizienz von Gebäuden, Beitrag der Gebäudeautomation und Gebäudesteuerung
- SN EN ISO 16484-1 (SIA 386.151): Systeme der Gebäudeautomation und -steuerung, Teil 1: Projektspezifikation und -umsetzung
- EN 50090 / ISO/IEC 14543-3: KNX-Standard für Heimautomation und Gebäudeautomation; KNX ist eine eingetragene Marke der KNX Association, Brüssel
- SWKI BA101-01: Leistungen der Gebäudeautomation
- Eigene Projekterfahrung der WENGET GmbH aus KNX-Planung, Bestandsanalysen und Betriebsbegleitung
Feedback, Kritik, Lob oder Rückfragen?
Das können Sie auch über LinkedIn tun. Schreiben Sie uns auf unserer LinkedIn-Seite.
Passende Leistung
KNX Planung & Engineering
Weitere Artikel zu KNX Planung & Engineering

Die häufigsten Fehler in KNX-Ausschreibungen
Fehlende Funktionsbeschriebe, kein KNX Secure, unklare Übergabe: Die 10 häufigsten Lücken in KNX-Ausschreibungen und wie Planer sie schliessen.

KNX Secure erklärt: Wie es funktioniert, was es bringt und wo die Grenzen liegen
KNX Data Secure und IP Secure schützen vor Abhören und Manipulation. Wir erklären Funktionsweise, Vorteile, Grenzen und Schlüsselmanagement für Bauherren und Betreiber.

Was ist KNX? Standard, Normen und Übertragungsmedien
KNX ist ein international genormter Gebäudeautomationsstandard. Wir erklären Normen, Medien, ETS und Interoperabilität verständlich und praxisnah.
Sie haben eine konkrete Frage zu Ihrem Projekt?
Wir schätzen Ihre Situation gerne in einem unverbindlichen Erstgespräch ein.
Kontakt aufnehmen
